G様邸新築工事

愛知県豊橋市 注文住宅

1.2018年09月18日

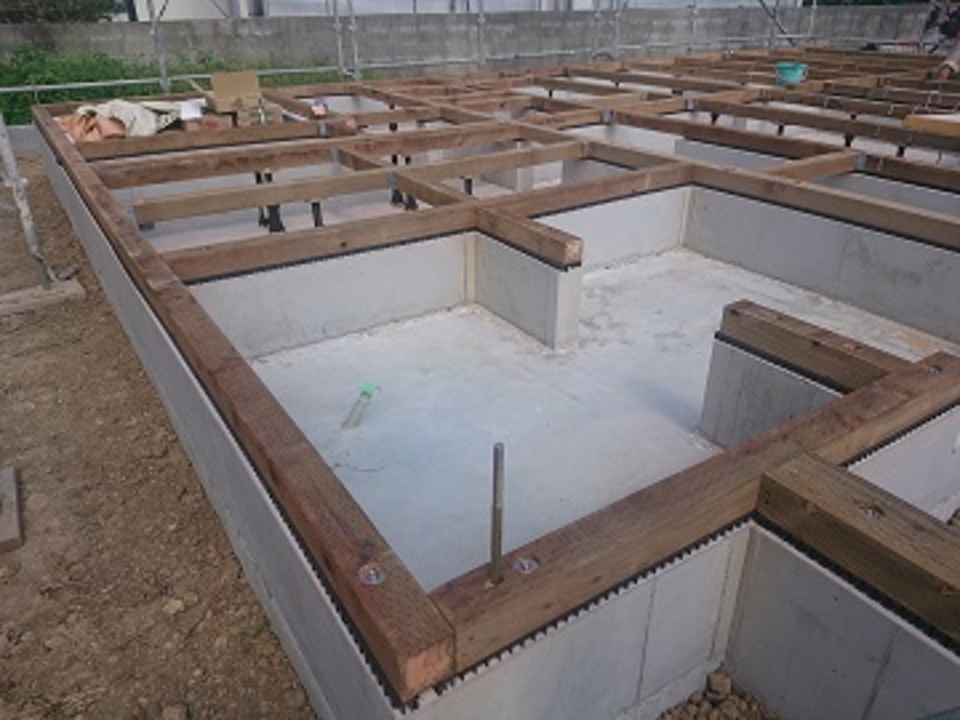

G様邸 土台施工
土台施工

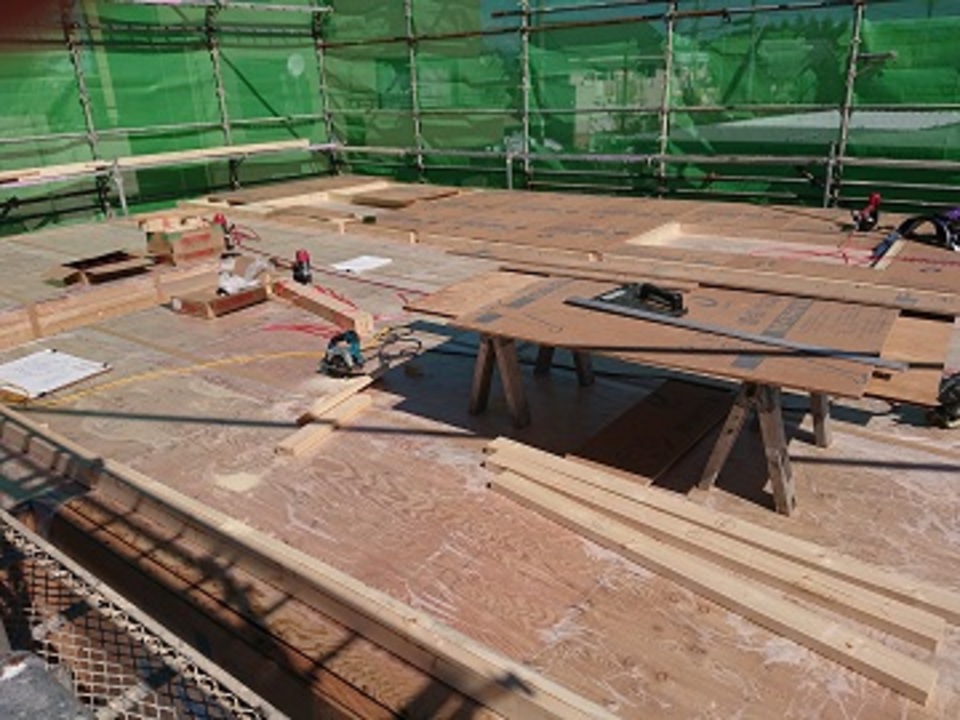

基礎の型枠も取れましたので、いよいよ木造住宅の構造躯体を組み立てていく建方工事に入ります。
土台⇒床⇒1階壁⇒2階床⇒2階壁⇒屋根と、下から順番に組み上げていきます。

2.2018年09月13日
G様邸 基礎工事
基礎工事

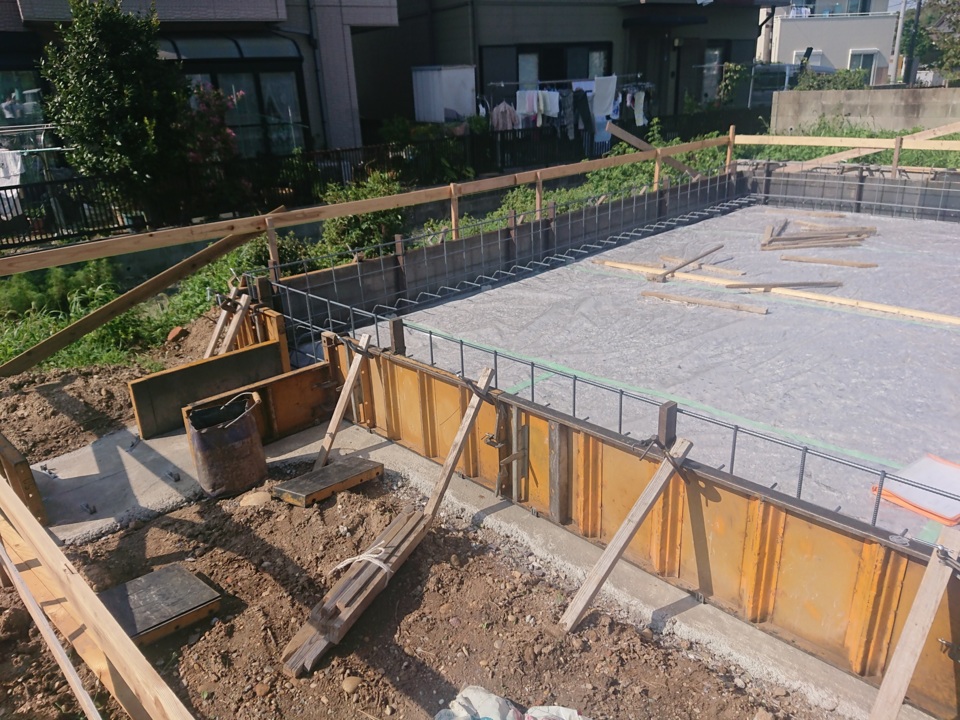

ベタ基礎の立ちあがり部分の施工です。しっかり固まるまで型枠で支えます。
天候が気になりますので、施工後は雨対策をばっちりしていくそうです。

3.2018年09月07日
G様邸 基礎工事
基礎配筋

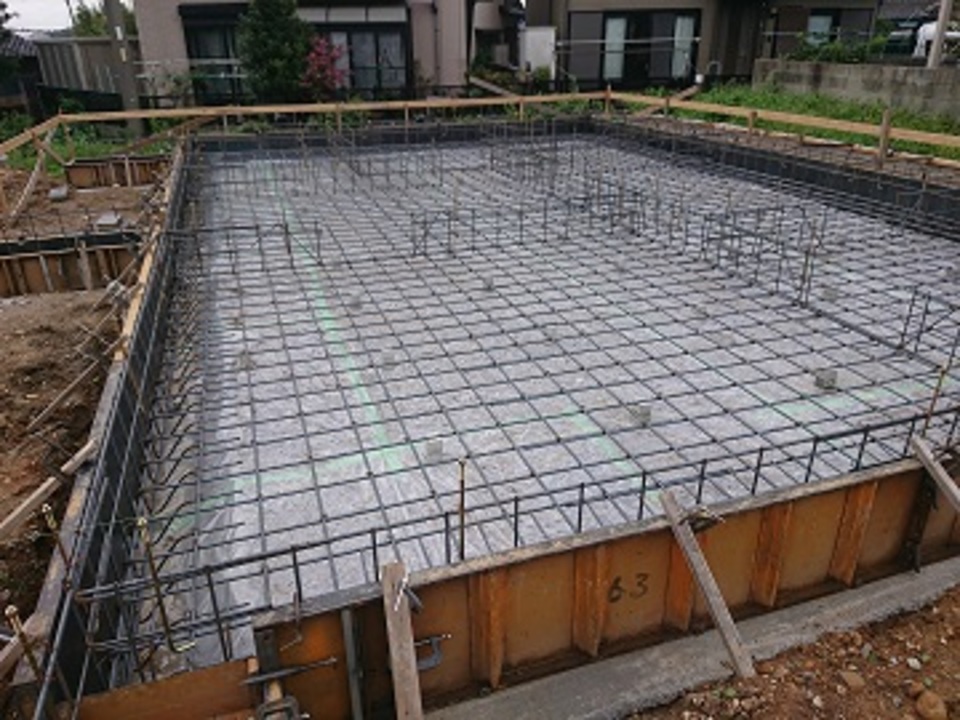

ベタ基礎の鉄筋を施工しています。
施工が終わると、第三者機関の検査が行われます。
検査も無事合格しましたので、次はコンクリートを施工していきます。

4.2018年09月05日

G様邸 基礎工事
基礎型枠

基礎の型枠を組んでいます。
ベタ基礎の核となる鉄筋も順番に組んでいきます。

5.2018年09月03日
G様邸 基礎工事
ミキサー車到着

『捨てコンクリート』に使うコンクリートを運んでコンクリ―トミキサー車が現場に到着しました。
天候が良い内に基礎工事を進めて行きます。

6.2018年09月03日
G様邸 基礎工事 捨コン
捨てコンクリート

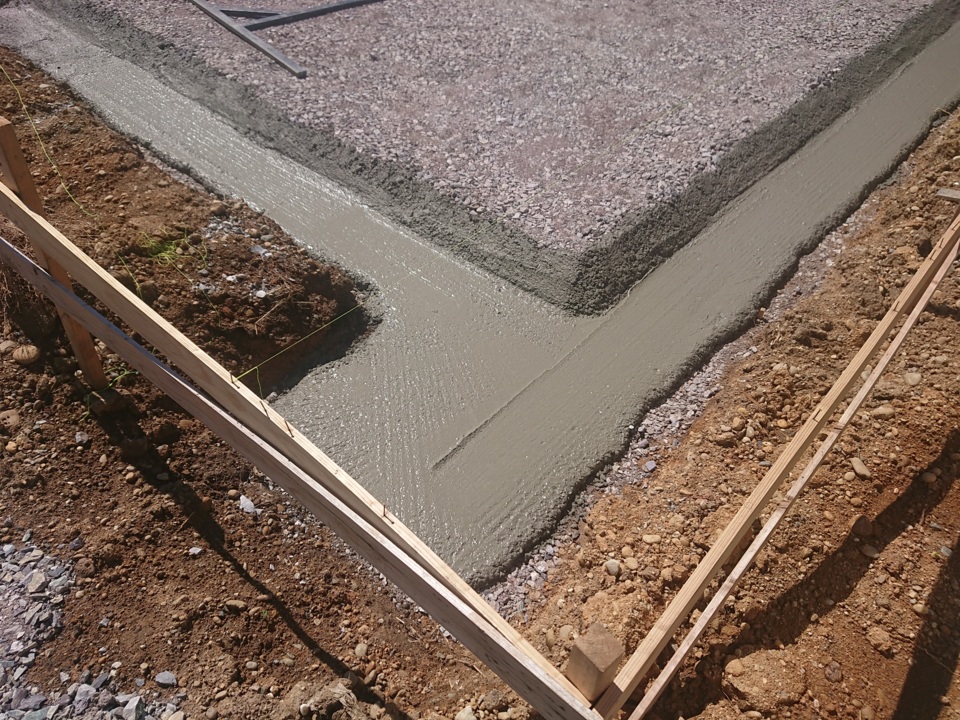

ベタ基礎の施工の前に、捨てコンクリートを施工します。
捨てコンクリートとは、基礎の位置出しと基礎の底面を平らにする為に施工するコンクリートです。
少し隙間を空けてあるのは、雨の流れる道を確保する為の工夫です。

7.2018年08月30日
G様邸 水盛り・遣り方

水盛り・遣り方

水盛り・遣り方とは建物の位置出しと水平を出す。
水平に建築する為のかなり大切なな作業です。

8.2018年08月21日
G様邸 ブロック造成
ブロック造成完了

敷地境界にブロック造成が完了しました。
境界から少し控えてブロックを2段積みしました。

9.2018年08月21日
G様邸 現場調査

確認申請前 事前現場確認

各種申請担当者が、確認申請と言う建物を建てる許可の前に、図面と現場で申請上問題となり得ることがないかチェックしています。

今後『基礎の配筋が出来たタイミング』、『上棟のタイミング』、『建物完成のタイミング』で第三者機関による検査が行われます。

10.2018年08月20日
地盤調査

地盤調査

本日地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。

11.2018年08月18日
G様邸 地鎮祭
地鎮祭

本日地鎮祭を執り行いました。G様誠におめでとうございます!地鎮祭はその土地に住む神様を祭り、工事の無事を祈ります。G様にご満足いただけるように最善を尽くして進めて参りますのでよろしくお願い致します。
