ブラック&木目がアクセントのキッチンはお菓子作りが趣味の奥様のお城!1Fファミリークローゼットで家事動線抜群のおしゃれハウス

豊橋市 注文住宅

タイプ別にみる|すべて

ブラック&木目がアクセントのキッチンはお菓子作りが趣味の奥様のお城!1Fファミリークローゼットで家事動線抜群のおしゃれハウス

建築中レポート

1. 2019年01月17日
地盤調査

地盤調査

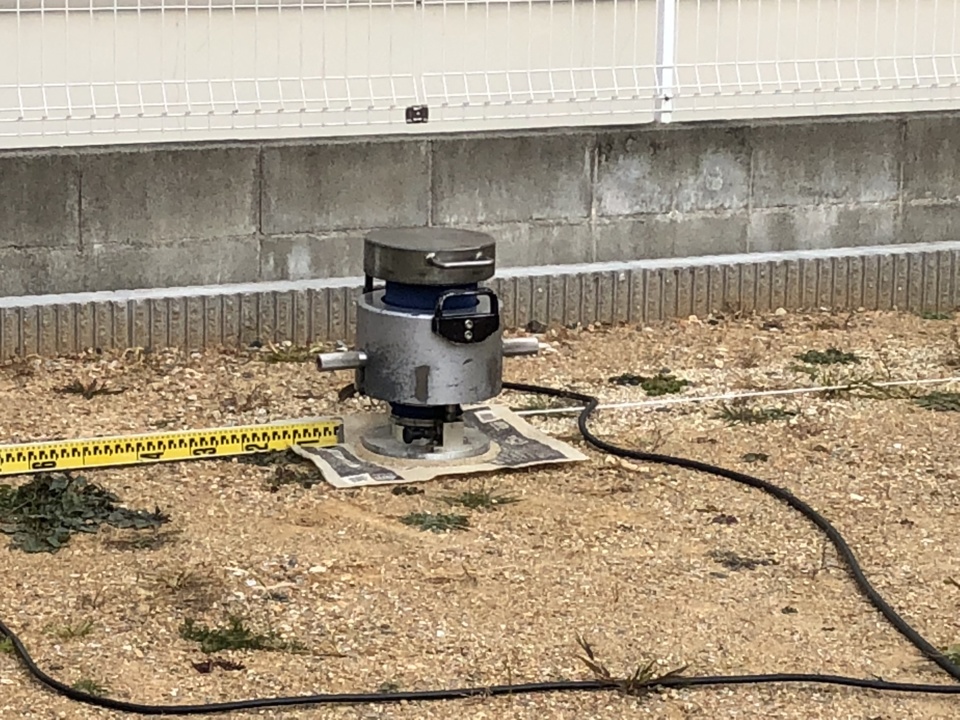

本日、地盤調査が行われました。表面波探査法という方法で写真の振動機で地面を揺らして揺れの伝わる速さによって地盤の固さを判断します。

2. 2019年01月20日
見本決め

見本決め

見本決めを行いました。外観、室内の扉、床材の色を決めていただきました。O様には何度もショールームに足を運んでいただきましたが、この工程があるからこそオンリーワンな自分の好きな家が実現します。完成が楽しみですね♪

3. 2019年01月29日
地業工事

地業工事

いよいよ工事がスタートしました、
基礎の底盤の下に砕石を敷き詰め、しっかり転圧をかけて締め固めています。

4. 2019年02月05日
基礎工事

基礎工事

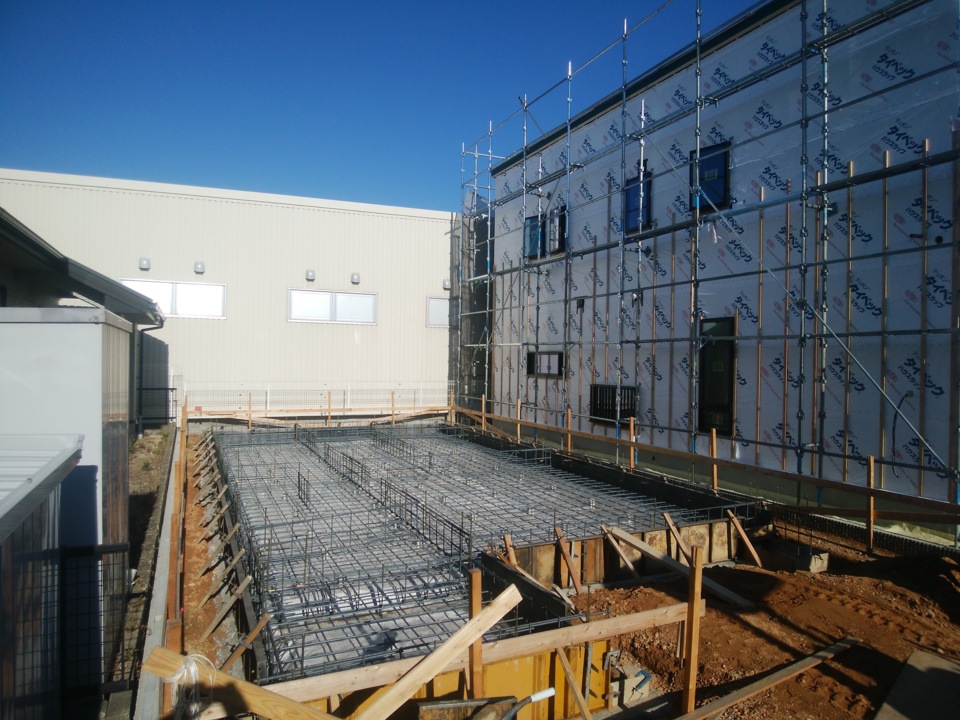

基礎配筋工事が完了し、第三者機関への検査をしました。鉄筋のピッチやかぶり厚が図面通りのなっているかのチェックが行われます。

5. 2019年02月05日
基礎工事

基礎工事

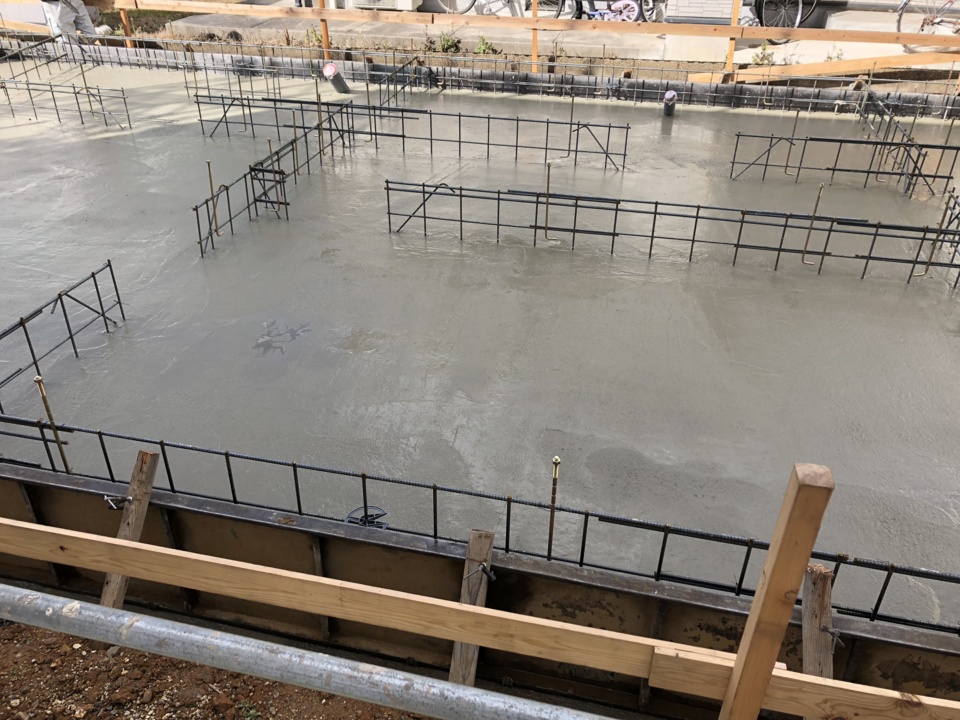

基礎スラブのコンクリート打設が完了しました。

6. 2019年03月01日
足場組立

足場組立

足場の組み立てをしています。足場を組むことで職人さんの作業効率、安全性が上がります。

7. 2019年03月02日

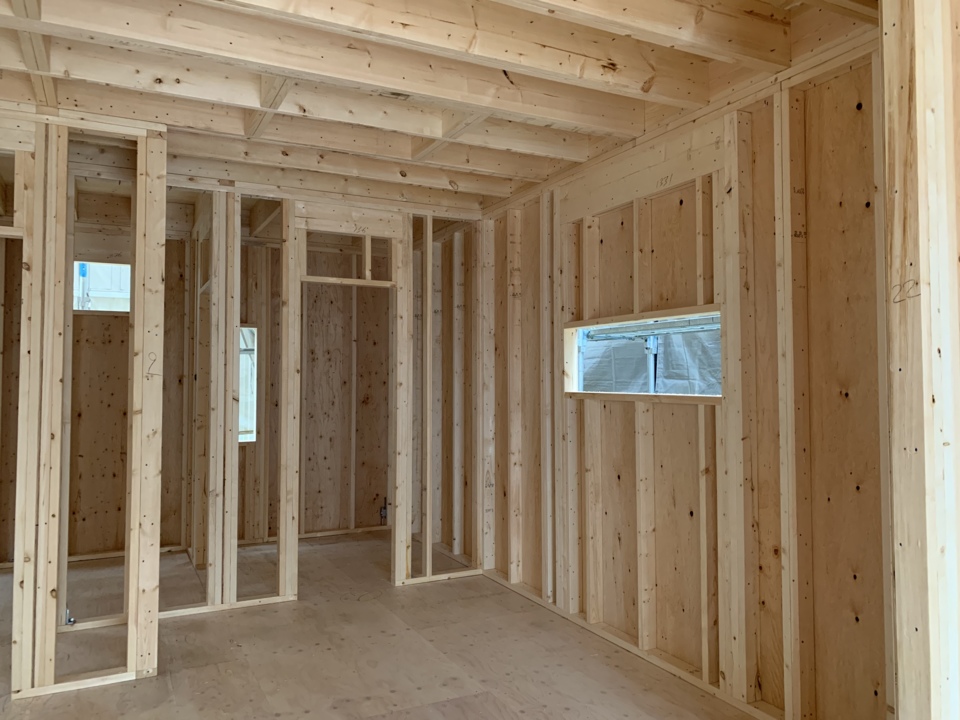

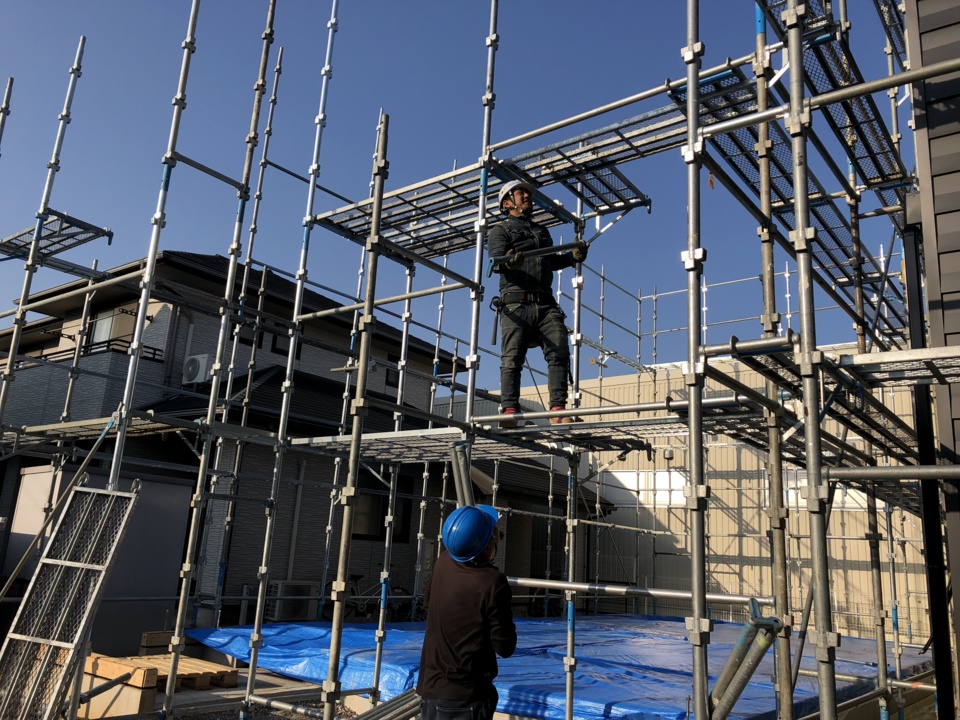

建て方工事

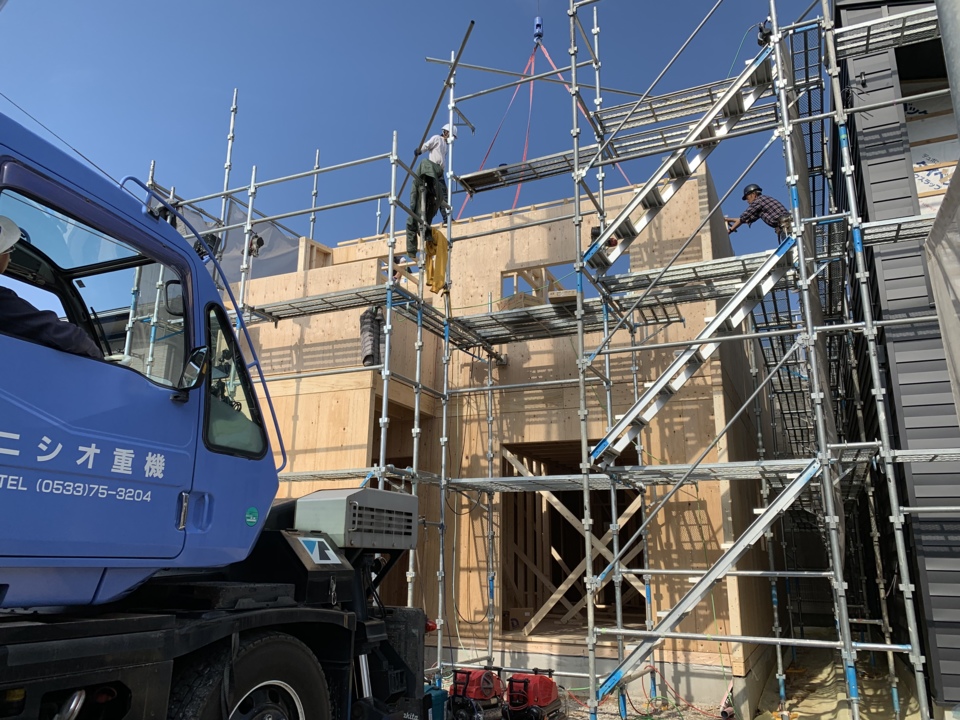

建て方工事

建て方工事が行われました。フレーマーと呼ばれる建て方のプロフェッショナルの方々が7~8人で効率よく組み立てていきます。写真は15時頃の様子で小屋組みまで進んでいます。

8. 2019年03月04日
建て方工事2

建て方工事2

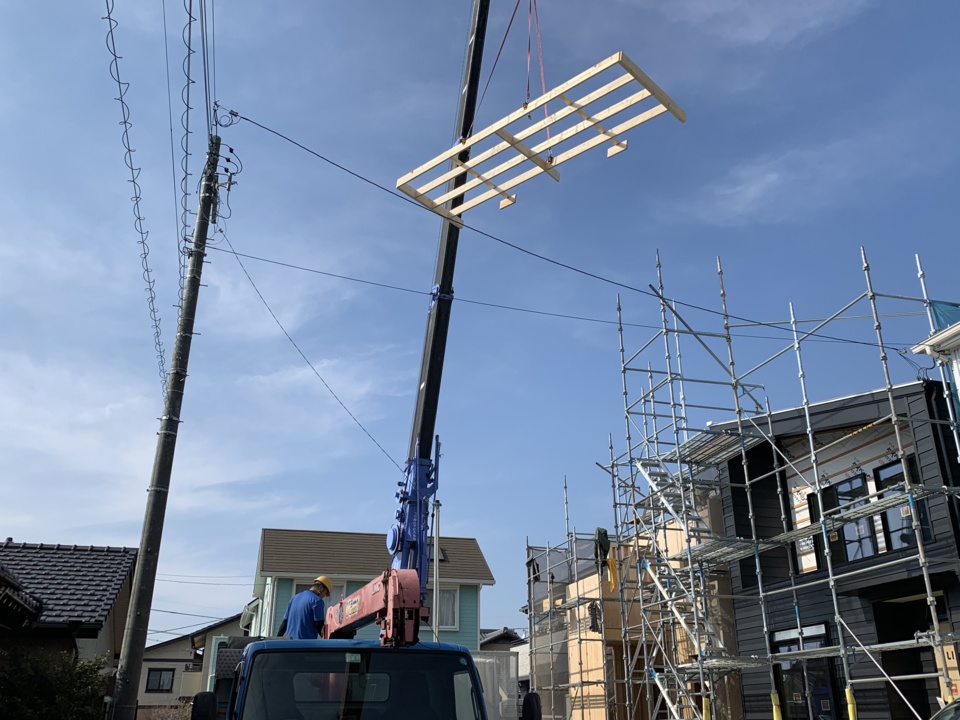

レッカー車で電線や隣の建物に当たらないようにパネルを上げていきます。1階壁→2階床→2階壁→小屋組の順番に運んでいきます。

9. 2019年03月07日
建て方工事3

建て方工事3

雨が続きましたが建て方工事は一日で屋根まで完成しましたので内部は濡れることがありませんでした。2×4材は含水率(水を含む量)が19%以下と規定があり、しっかりと乾燥して強度を出しているため、雨に濡れることも想定の範囲内となっています。

10. 2019年03月10日
コンセントお打合せ

コンセントお打合せ

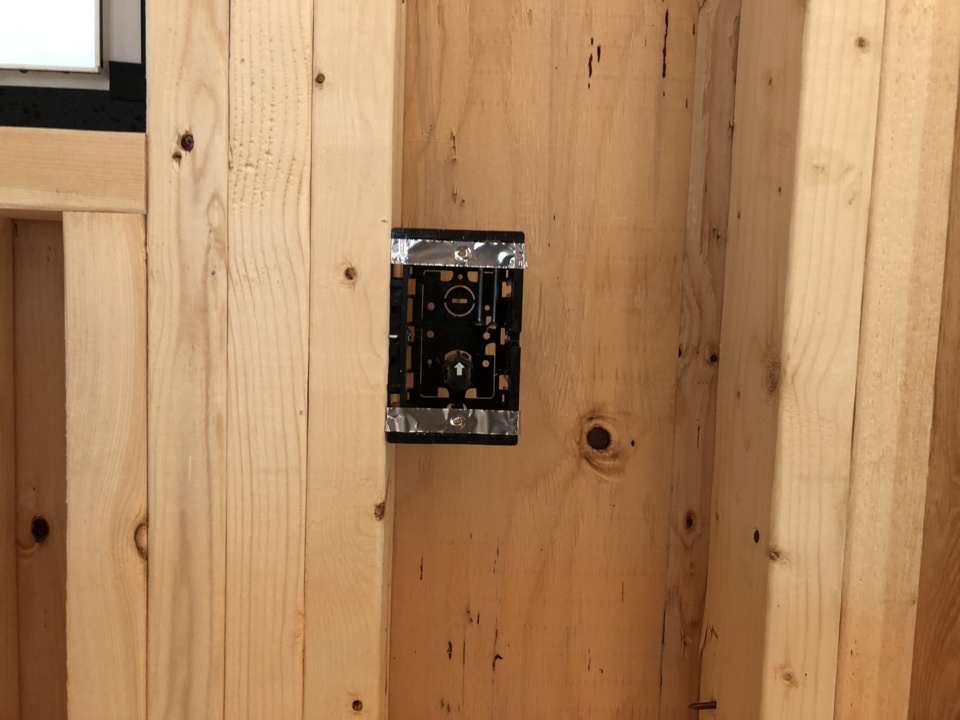

コンセントのお打合せをさせていただきました。O様お疲れ様でした。コンセントやスイッチは住む人によって必要な場所が違ってきます。が一般的な生活動線や生活空間をイメージしてレイアウトしておりますのでご安心ください(^^)

11. 2019年03月16日
サッシ取付

サッシ取付

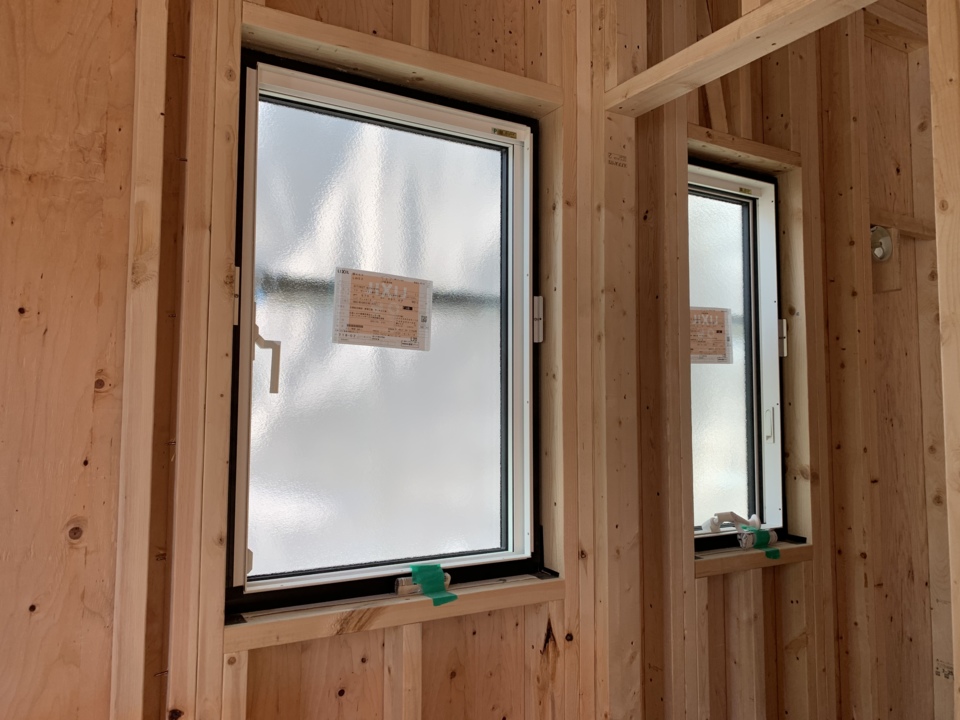

サッシの取付が完了しました。O様邸は外がアルミ、内が樹脂の複合サッシになります。樹脂窓に比べ、フレームが小さくなるため、ガラス面積が大きくなります。また外部のアルミは耐久性にも優れています。まさにハイブリッド窓ですね。

12. 2019年03月18日
断熱工事

断熱工事

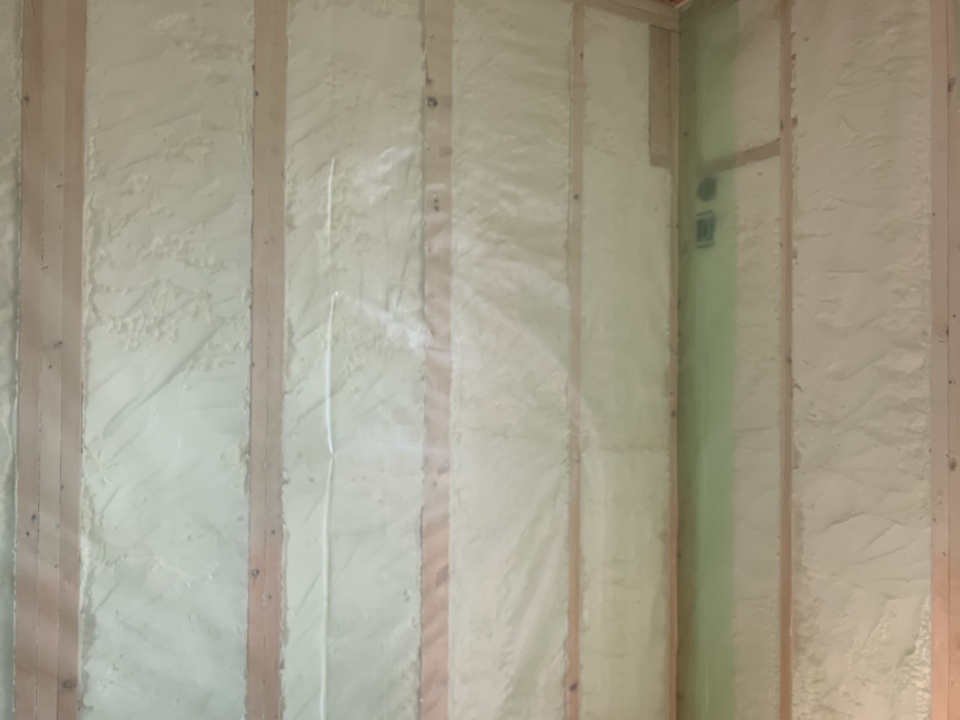

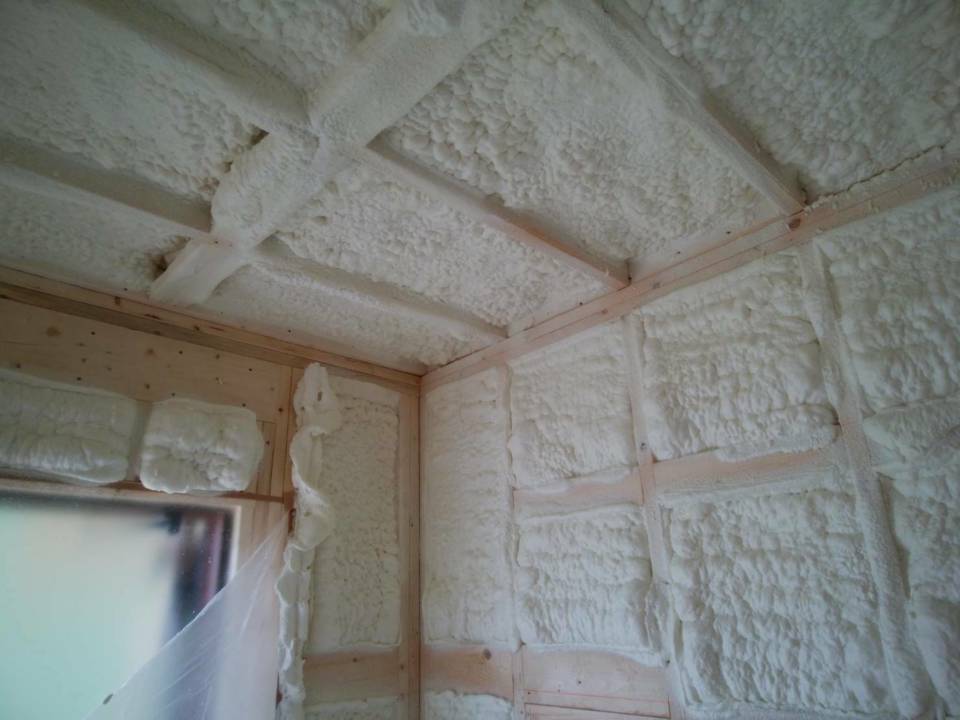

断熱材の吹付工事が完了しました。現場発泡タイプの断熱材になります。断熱材にはたくさんの種類がありますが、現場で発泡することで隙間なく施工でき、断熱性・気密性が良くなります。

13. 2019年03月30日
ベーパーバリア施工

ベーパーバリア施工

防湿気密フィルムを室内側に施工していきます。
ウレタン断熱吹付は計算上、ベーパーバリアが不必要とされていますが、室内側からの湿気を防止することと気密性を更に高めるため太陽住宅では標準仕様としています。

14. 2019年04月02日
クロス決め

クロス決め

クロス決めを行いました。O様さすがです‼アクセントクロスの色柄と品番をスマホで保存していただいたのでとてもスムーズに進みました。木下は途中からついていけてませんでしたが…(笑)色味もとってもいい感じで完成が楽しみです(^^)O様、お疲れ様でした!

15. 2019年04月04日
バルコニーFRP防水

バルコニーFRP防水

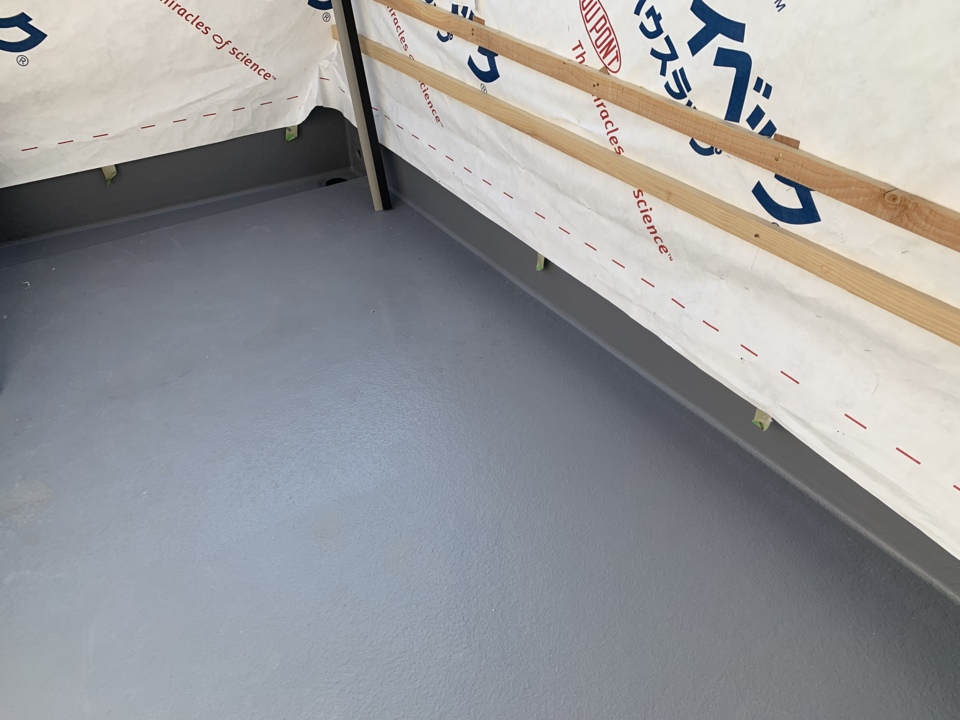

FRP防水とは、防水用ポリエステル樹脂と防水用ガラスマットでつくられる防水層です。継ぎ目がなく、耐摩耗性に優れた素材です。

16. 2019年04月10日
ユニットバス据付

ユニットバス据付

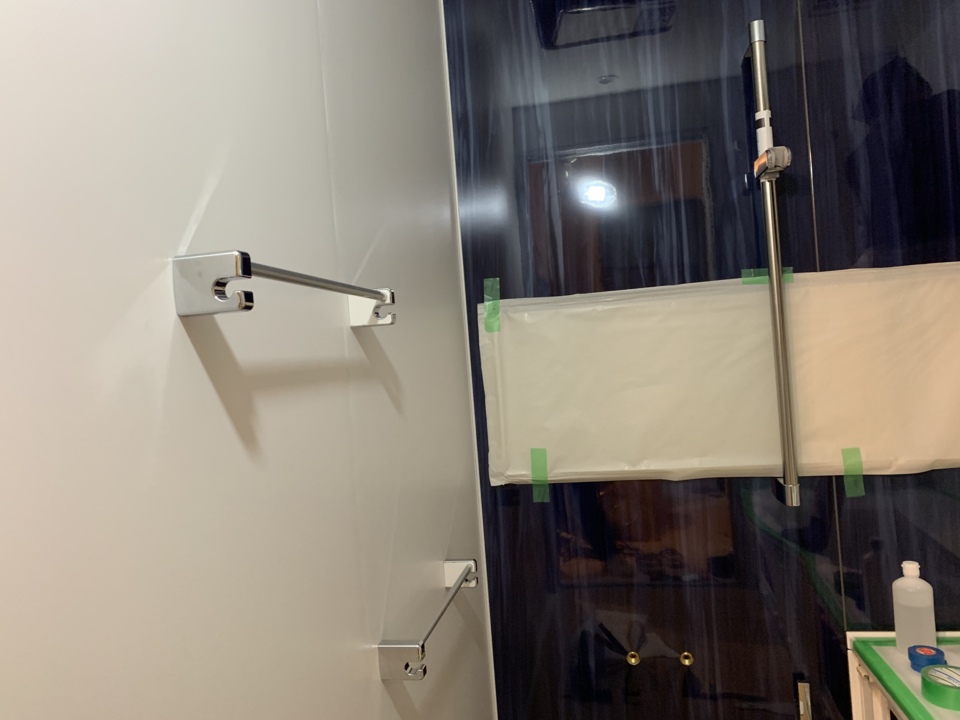

ユニットバスを施工しています。O様からご希望がありました、タオル掛けも図面通りに設置されました。お掃除グッズと体を洗うものを分けて使うことができてとても便利そうです(^^)

17. 2019年04月10日
石膏ボード施工

石膏ボード施工

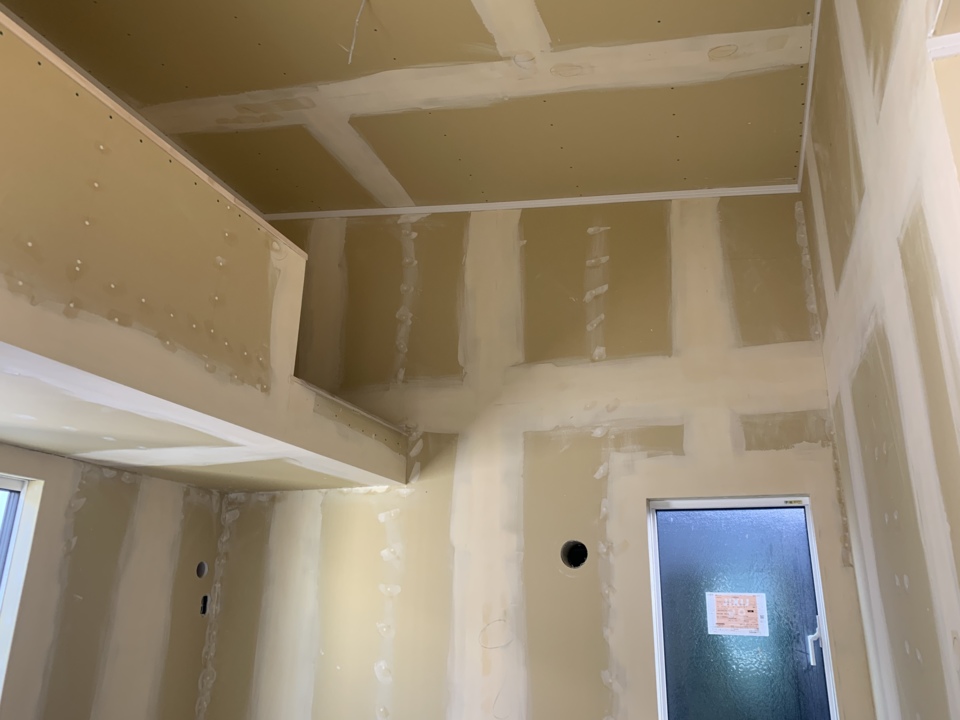

石膏ボードの施工があと少しで完了です。石膏ボードは耐火性にとても優れた材です。約2割が結晶水です。結晶水は火熱に接すると水蒸気となる性質があるため、一定温度以上に上昇しないのです。

18. 2019年04月16日
造作工事

造作工事

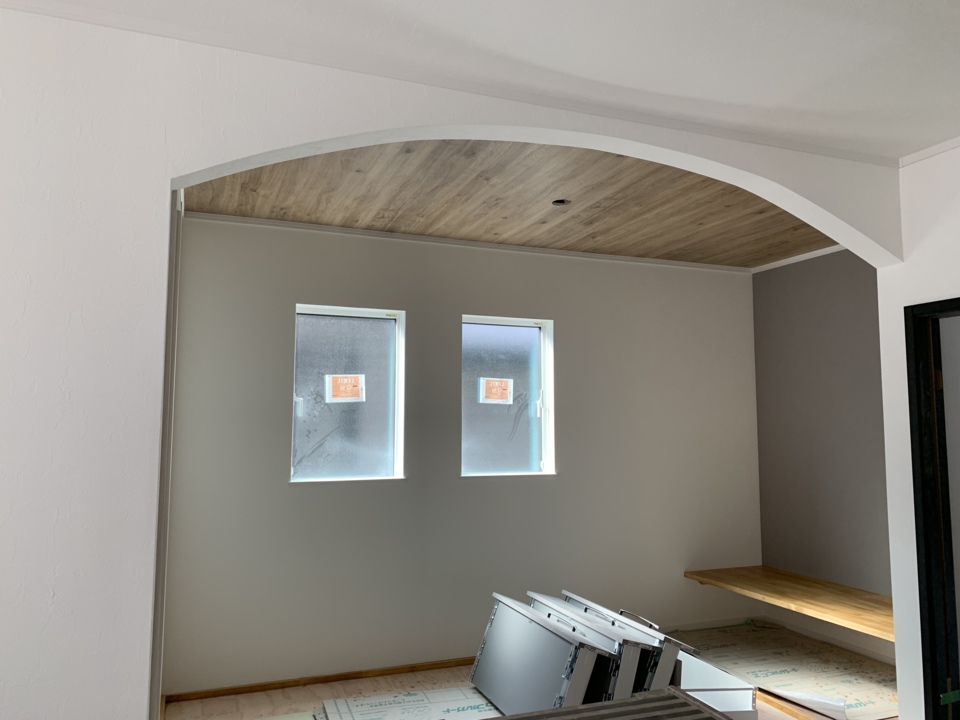

造作工事が順調に進んでいます。キッチンの垂れ壁が完成しました。リビングとは一味違ったキッチン空間ができそうです(^^)

19. 2019年04月20日
外壁工事

外壁工事

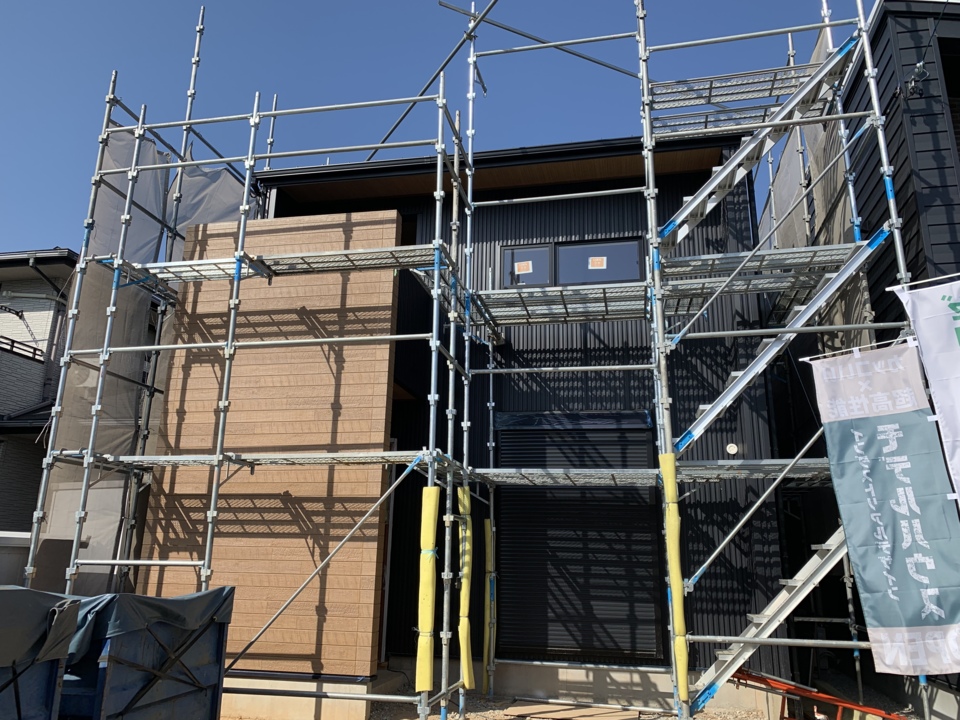

アクセントの木目調サイディングが施工されました。家一棟が完成するまでに多くの職人さんが入ります。外部の場合、外壁と屋根のガルバは板金屋さん、サイディングと軒天はサイディング屋さんが施工します。もう少しで足場が取れます(^^)

20. 2019年05月08日

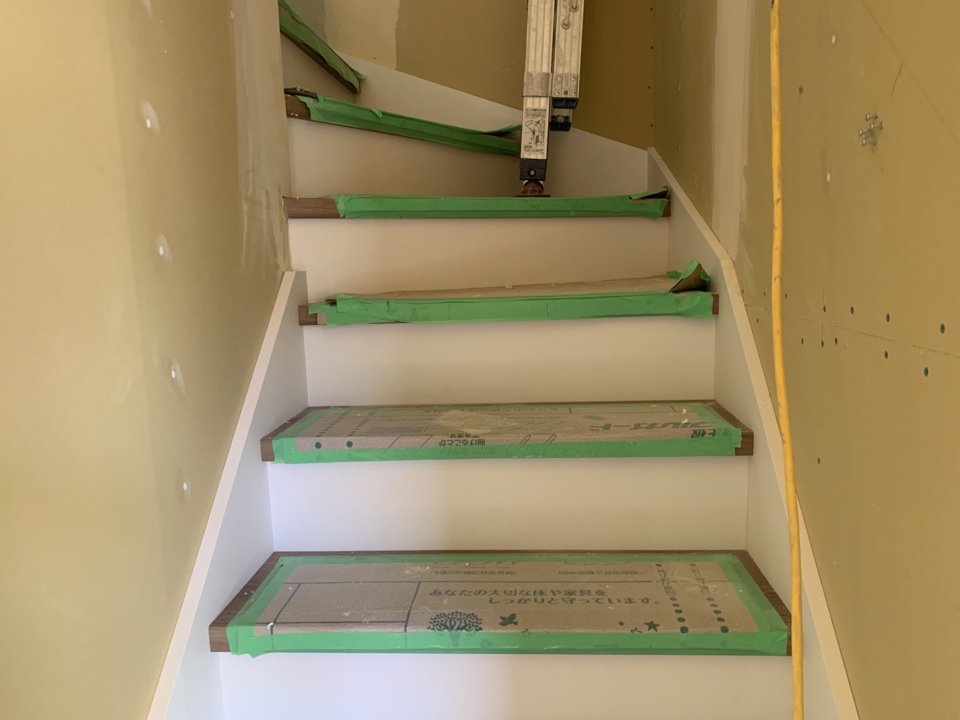

階段施工完了

階段施工完了

階段が完成しました。これではしごを使わずスムーズに2階に上がることができます。

21. 2019年05月08日
パテ処理

パテ処理

大工さんの工事も今日で終了です。仕上げ工事に入ります。壁紙と下地となるパテ処理が進んでいます。壁紙を綺麗に仕上げるためのとても重要な工程です。

22. 2019年05月16日
クロス工事1

クロス工事1

クロス工事が順調に進んでいます。O様邸、かなりアクセントクロスが多いのですが、さすがO様!センス良くまとまっています(^^)完成が楽しみです。

23. 2019年05月16日
クロス工事2

クロス工事2

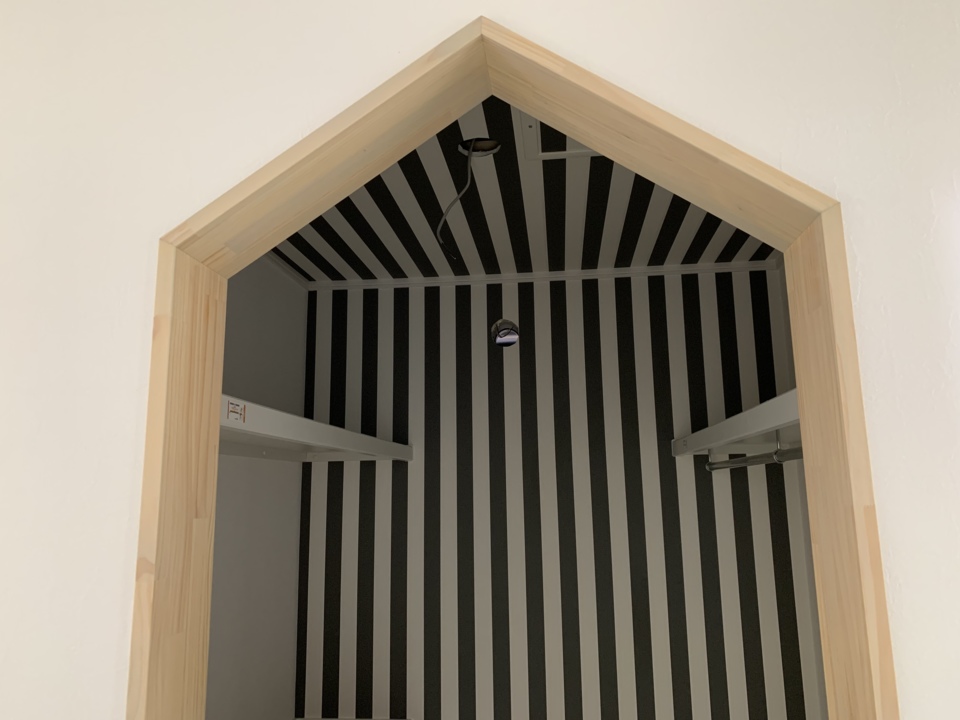

2階WICLのクロスです。クローゼットの中だからこそできる思い切ったクロスですね。入り口の三角屋根とも合っています。

24. 2019年05月18日
タイル工事

タイル工事

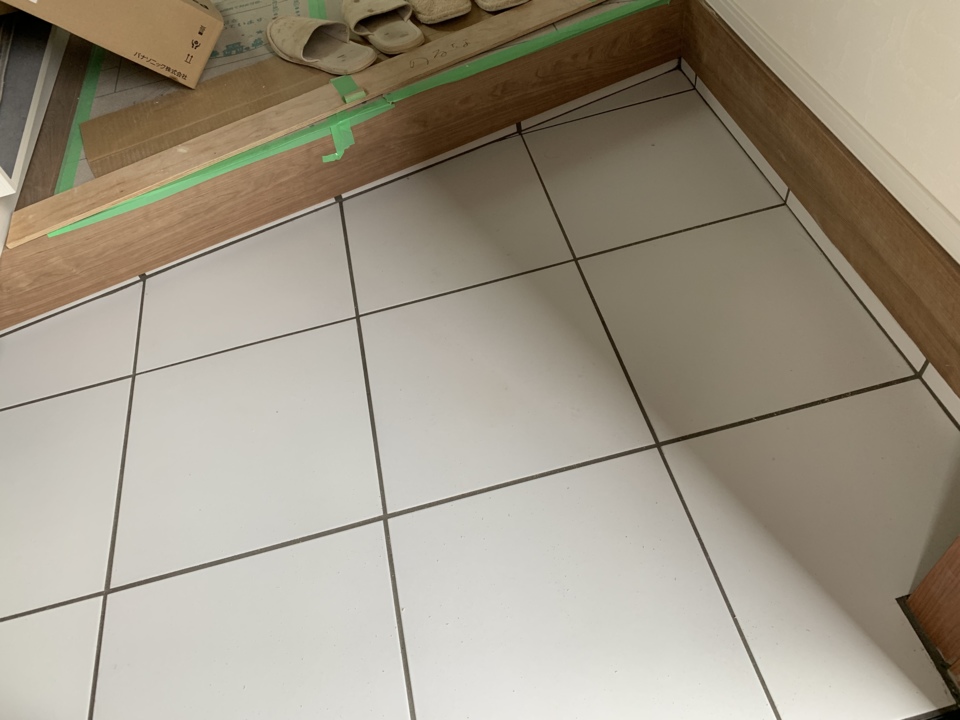

玄関のタイルが施工されました。1枚の大きさは400角と大きめですので空間が広く見えます。

25. 2019年05月24日
衛生設備取付

衛生設備取付

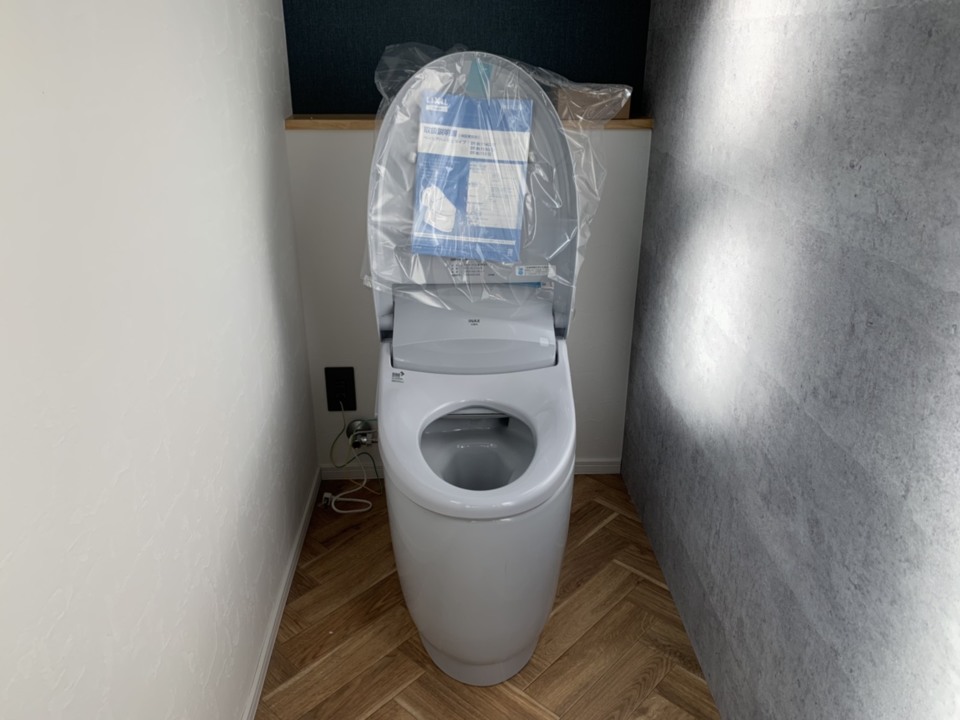

トイレ、洗面化粧台が取り付けられました。

26. 2019年05月30日
照明、建具取付

照明、建具取付

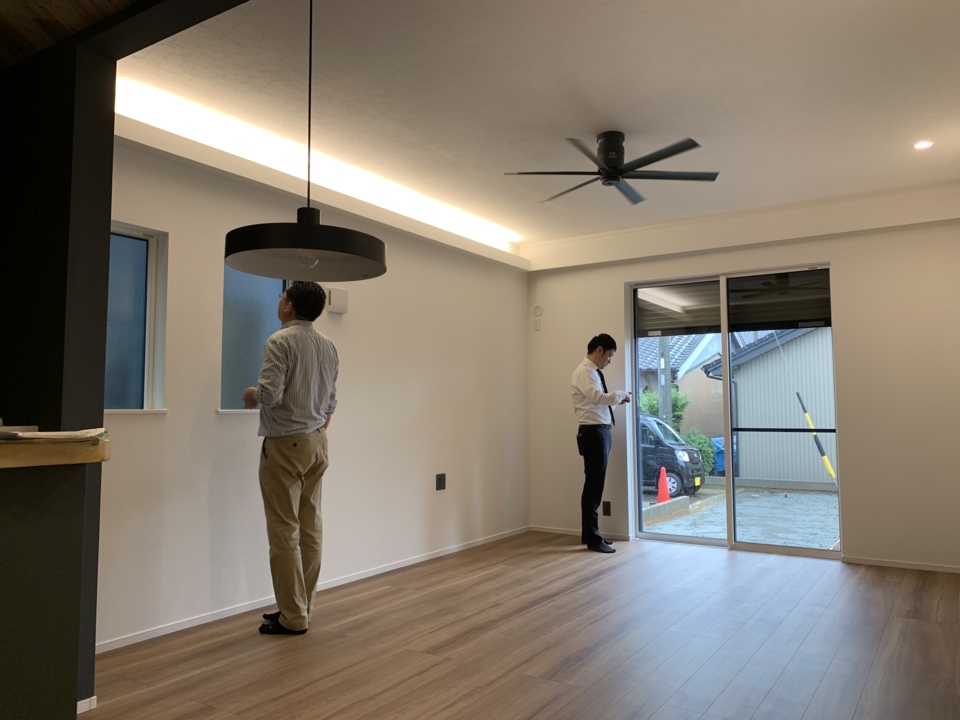

照明器具と建具の取付が完了しました。こちらの写真の角度は設計当初からO様がこんな感じがいい‼というイメージをされておりました。注文住宅は完成するまで見ることができないので、ここまで出来上がるまでは現物をみることができません。イメージ通りのキッチンに立つのが楽しくなるような空間が完成しましたね(^^)床のお披露目はあと少しです。

27. 2019年06月10日
社内検査

社内検査

社内検査を行いました。汚れや傷がないか、現場監督、アフター、営業、設計がしっかりと確認をしました。手直しがあった箇所はお引渡しまでに直しますのでご安心ください。

28. 2019年06月21日
畳コーナー

畳コーナー

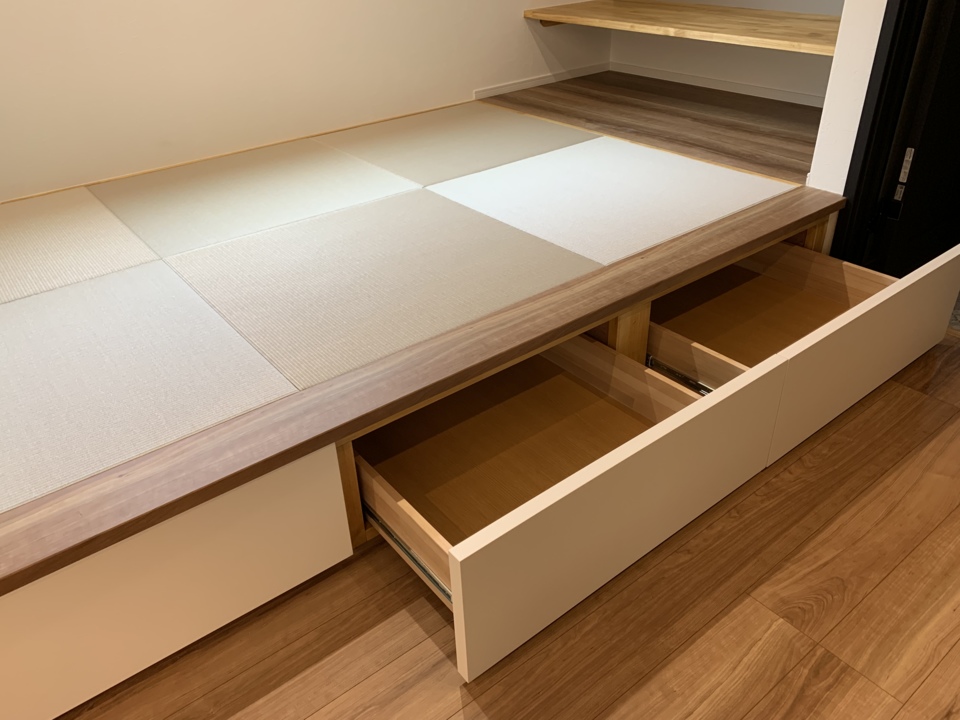

畳と引き出しが付きました。畳は和紙のタイプです。撥水性があり、ダニ・カビの発生も低いのでお子様にも安心ですね!引き出しは左側がフェイクになっているので間違えないように気をつけてください(笑)

29. 2019年06月24日

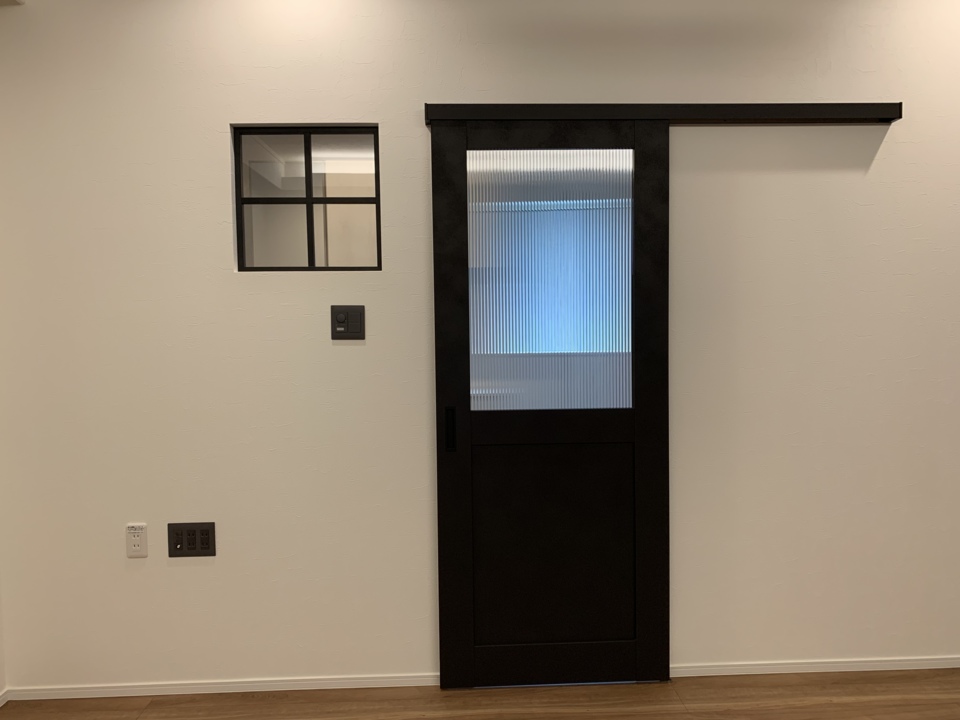

室内窓

室内窓

室内窓が完成しました。一見、アイアンの枠に見えますが実は木製です!お部屋のアクセントになってとてもいい感じです(^^)
お引き渡しまで1週間を切りました。楽しみですね。

30. 2019年06月30日
お引渡し

お引渡し

本日お引渡しをさせていただきました。
O様、誠におめでとうございます‼
お子様が楽しそうに走り回っている姿を見るとこのお家で成長していくのがとても楽しみです(^^)
とても嬉しいお言葉もいただき、社員一同これからの励みになります…。
O様、ありがとうございます。
ここからが本当のお付き合いになりますので今後ともどうぞよろしくお願いします。
