バリアフリー、趣味の楽器演奏・DVD鑑賞を愉しむ音配慮室、健康・安心な『終の棲家』
豊橋市 注文住宅
タイプ別にみる|すべて
建築中レポート
- 1. 2018年11月03日
-
完成予定パース
- 2. 2018年11月03日
-
地鎮祭
本日O様邸の地鎮祭を執り行いました。
いよいよ工事が始まります。
4か月後、ご満足いただけるお家の完成を目指して努めてまいりますのでよろしくお願いいたします!
本日はおめでとうございます!!!
- 3. 2018年11月09日
-

地盤調査 表面波探査法
雨で延期になっていた地盤調査を行いました。
地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。
調査結果を元に、改良工事の可否、最適な基礎仕様を判断します。
- 4. 2018年11月19日
-
見本決め お打合せ

外壁材、屋根材から床材まで色・柄を決めていくお打合せをいたしました。
とてもスムーズに色・柄・デザインが決まっていきました。
- 5. 2018年11月19日
-
水盛遣方
いよいよ工事が始まります!

建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。
- 6. 2018年11月22日
-
基礎工事①

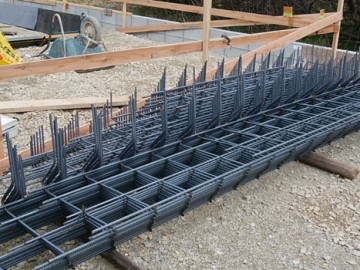

基礎の配筋を開始しました。
加工してきたものを現場でつないでいきます。
- 7. 2018年11月26日
-

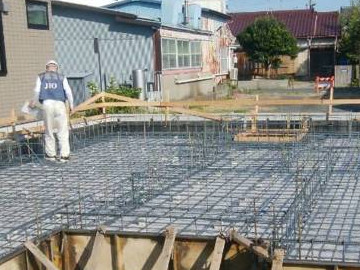

基礎配筋工事中
基礎配筋工事が完了しました。
- 8. 2018年11月27日
-
住宅瑕疵担保責任保険による検査
住宅瑕疵担保責任保険による検査も行われました。
図面通り、適確に施工されています。

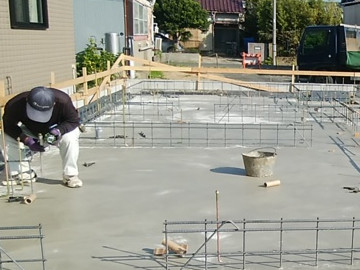

- 9. 2018年11月28日
-
基礎ベース打設完了、立上り打設準備
基礎スラブのコンクリート打設が完了し明日の立上り打設に向けて作業しています。
アンカーボルト、ホールダウン金物の位置をしっかりチェックしました。
- 10. 2018年12月07日
-
基礎工事完了

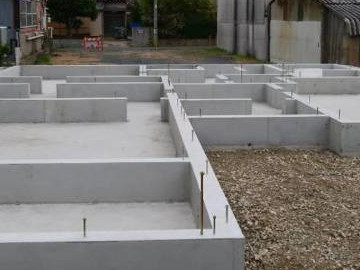

型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
- 11. 2018年12月17日
-

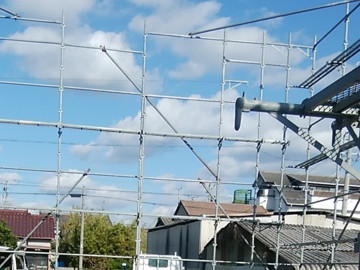

足場設置完了
建て方に先立ち、足場設置しました。
- 12. 2018年12月18日
-
土台据付
基礎パッキンと土台据付を行っています。
防蟻処理も同時にしています。
- 13. 2018年12月20日
-

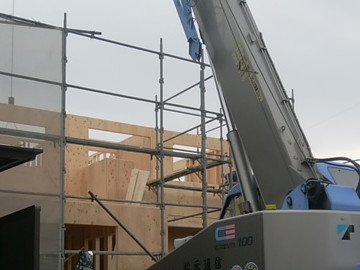

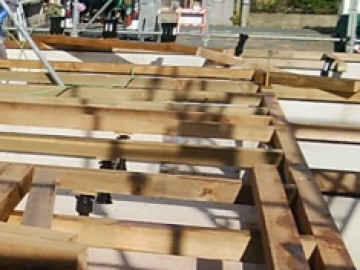

建て方工事中
職人さん5人で段取り良く建て方をしています。
- 14. 2018年12月22日
-
建て方完了
建て方が完了しました。
- 15. 2018年12月26日
-
サッシ取付
樹脂サッシを取付け始めました。
上棟したばかりのお家は柱などの木材だけの状態ですので間取りがイメージしにくいのですが、サッシが付く事でお部屋の雰囲気が少しお分かりいただけるようになりました。
- 16. 2018年12月26日
-
バルコニーFRP防水

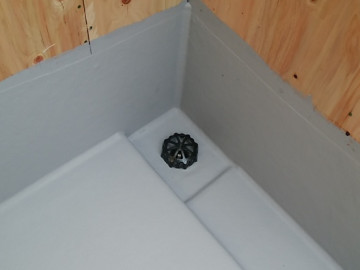

バルコニーの防水工事完了です。
FRP防水とは、防水用ポリエステル樹脂と防水用ガラスマットでつくられる防水層です。
- 17. 2019年01月06日
-

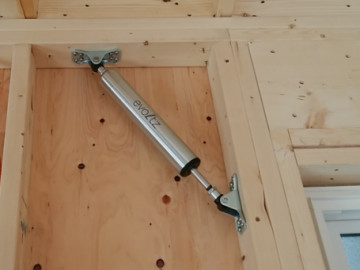

制振ダンバー設置
制振ダンパーを取付けました。
耐力計算で必要な場所に配置していきます。
本震のエネルギーを和らげ、大幅に揺れを抑えるのは勿論、繰り返しの揺れにも効果を発揮します。
- 18. 2019年01月12日
-

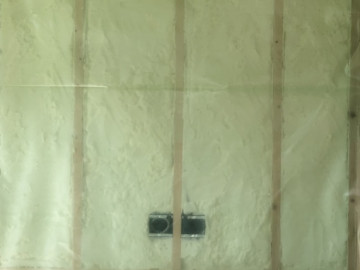

現場吹付け断熱工事

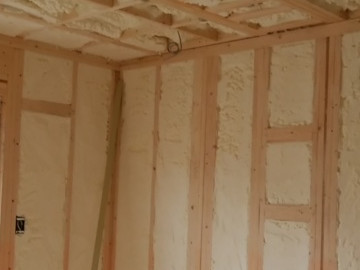

断熱工事が完了しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。
- 19. 2019年01月16日
-
ベーパーバリア施工
断熱が終わるとベーパーバリア=住宅用ポリエチレン製防湿気密フィルムを室内側に施工していきます。
気密性と防湿性を更に高めるためです。ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。
- 20. 2019年01月22日
-

石膏ボード施工
石膏ボードを張っています。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 21. 2019年01月23日
-

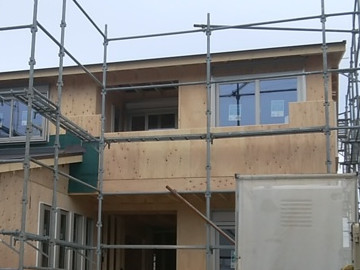

サイディング施工
外壁=サイディングを張り始めました。
通気金物工法です。
外壁と構造体の間に通気層を設ける事で乾燥状態を保ちます。
その結果、白蟻や腐朽菌から建物を守ることが出来ます。
- 22. 2019年01月23日
-

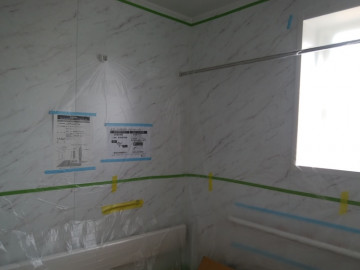

UB据付完了
UBの据付が完了しました。
名古屋のTOTOショールームまでご一緒して沢山検討しましたね。
- 23. 2019年01月29日
-

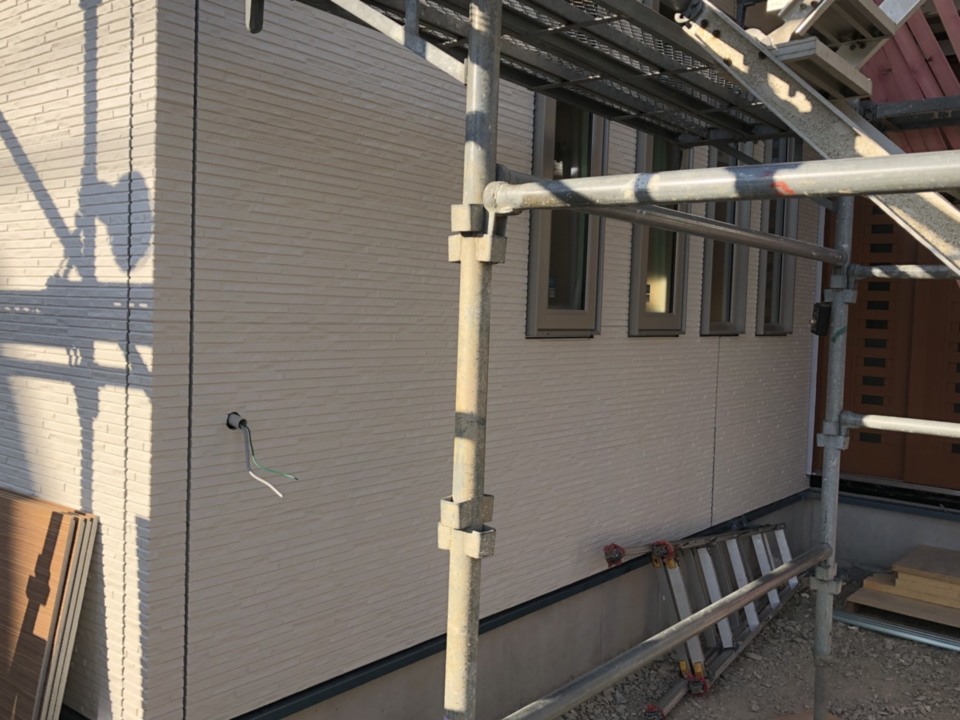

サイディング施工
だいぶ外壁材が張られてきました。
足場が撤去され全体が見えるようになるのが楽しみですね。
- 24. 2019年02月01日
-

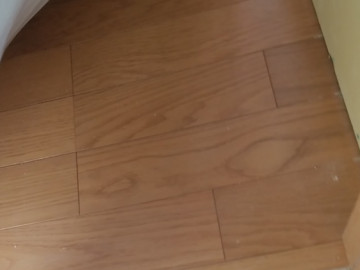

床張り工事完了
床材=フローリングを張り終えました。
直ぐに養生をして傷が付かないようにします。
- 25. 2019年02月04日
-

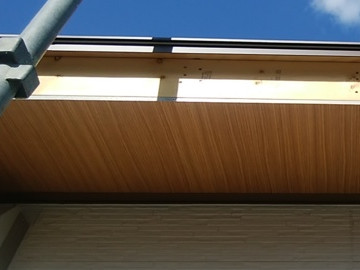

軒天張り完了
軒天が張られました。
明るい木目調です。
玄関ドア、外構建材も近い色でまとめていきます。
- 26. 2019年02月05日
-

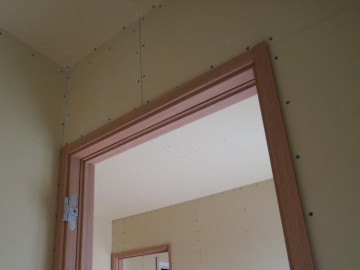

建具枠取付け
建具(室内のドア)の枠を取付けが完了しました。
扉を取り付けるのはもう少し先です。
- 27. 2019年02月06日
-

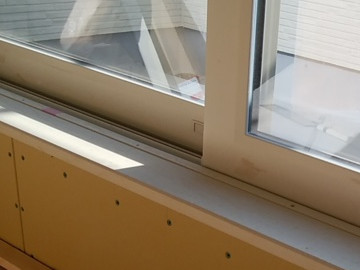

膳板取付け開始
窓下端に膳板を取付けています。
上、縦の三方はクロスを巻いて仕上げていきます。
- 28. 2019年02月07日
-

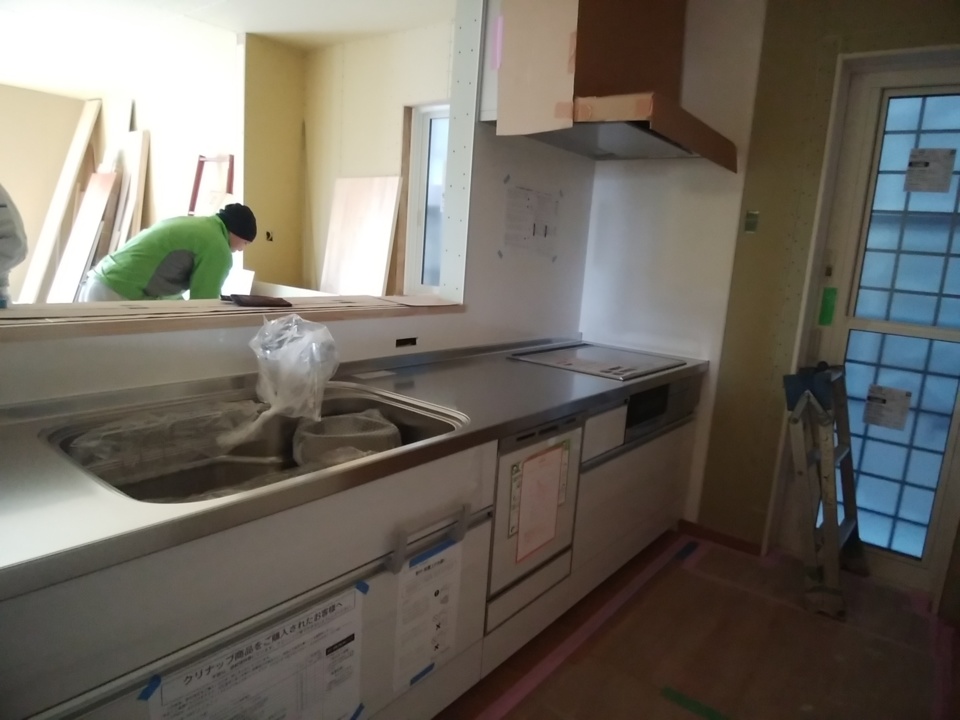

キッチン据付完了
キッチンの据付が完了しました。
- 29. 2019年02月08日
-
ホームエレベータ設置工事開始
待ってました。

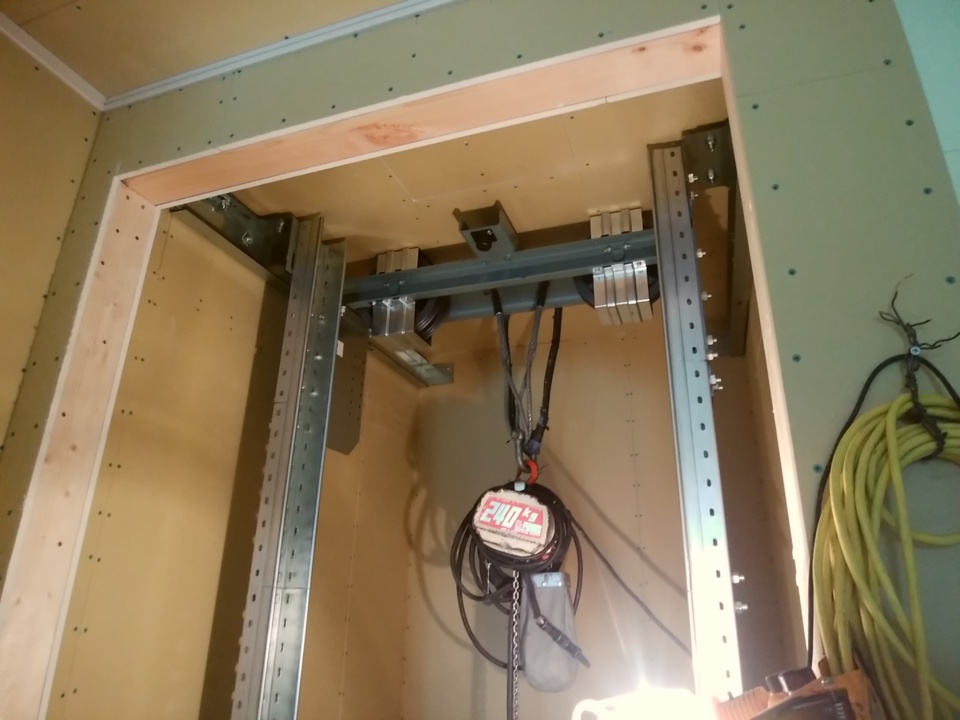

ホームエレベータの設置が始まりました。
3人掛かりでバラバラのパーツを手際よく組み立てていきます。
- 30. 2019年02月13日
-
防音工事

楽器を弾かれる奥様のお部屋は防音構造としています。
室内にもう一重に壁を起こし吸音ウールや吸音材を施工していきます。
- 31. 2019年02月16日
-
外構打合せ
外構工事の打合せをしました。
建築工事が終わり次第、外構工事に入ってけるように段取りをしています。
- 32. 2019年02月19日
-

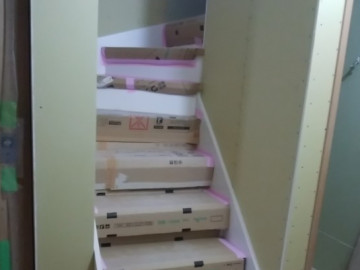

階段施工完了
階段が設置されました。
これで現場の作業性が向上します。
- 33. 2019年02月21日
-
バルコニーハンドレール取付け

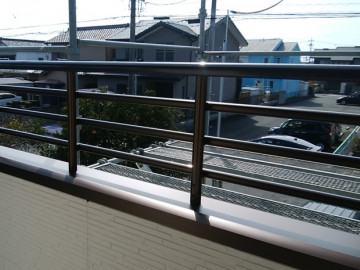

バルコニーの笠木、ハンドレールの取付けを行っています。
- 34. 2019年02月25日
-
外構打合せ②
最終の外構のお打合せをいたしました。
順調に現場は進んでいますのでお引渡し前の最終の打合せとなります。
3月半ばから外構工事に入っていきます。
- 35. 2019年03月06日
-
造作家具設置

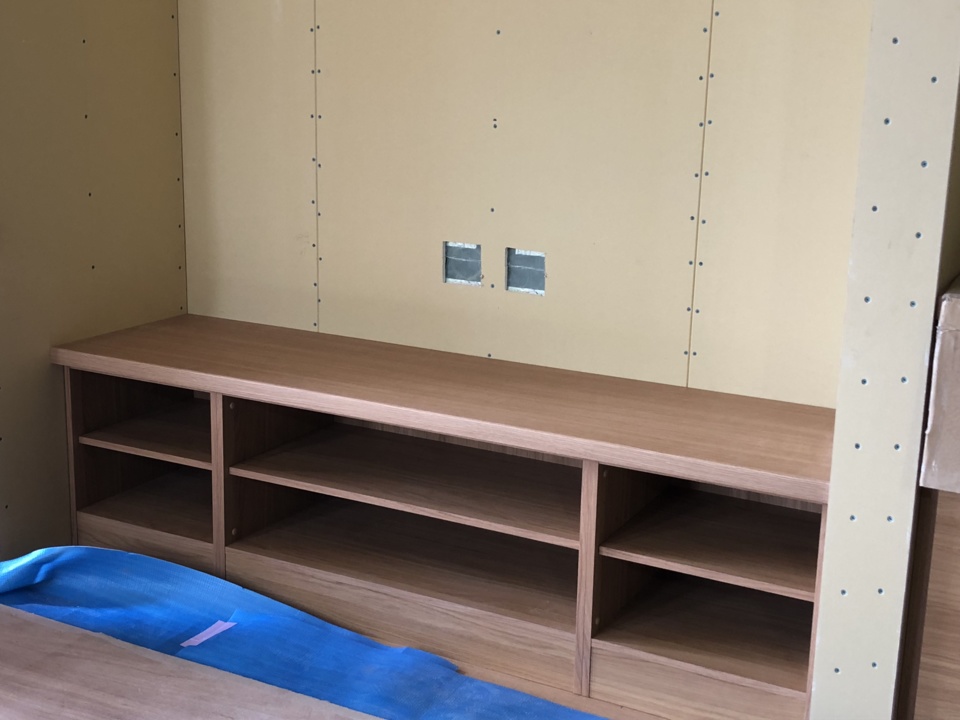

造作家具の設置完了です。
建具や床と色を合わせることで統一されたスッキリとした空間となります。
- 36. 2019年03月07日
-
造作家具工事

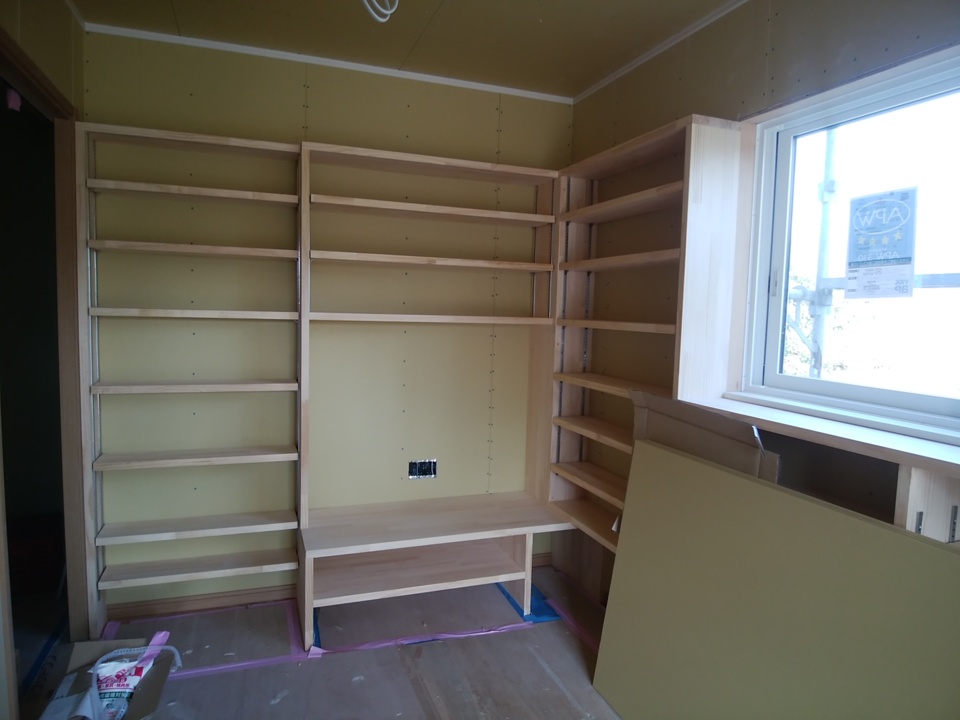

本を沢山お持ちのO様。
それらが十分納まるように造り付の本棚を設置しました。
- 37. 2019年03月11日
-
足場撤去

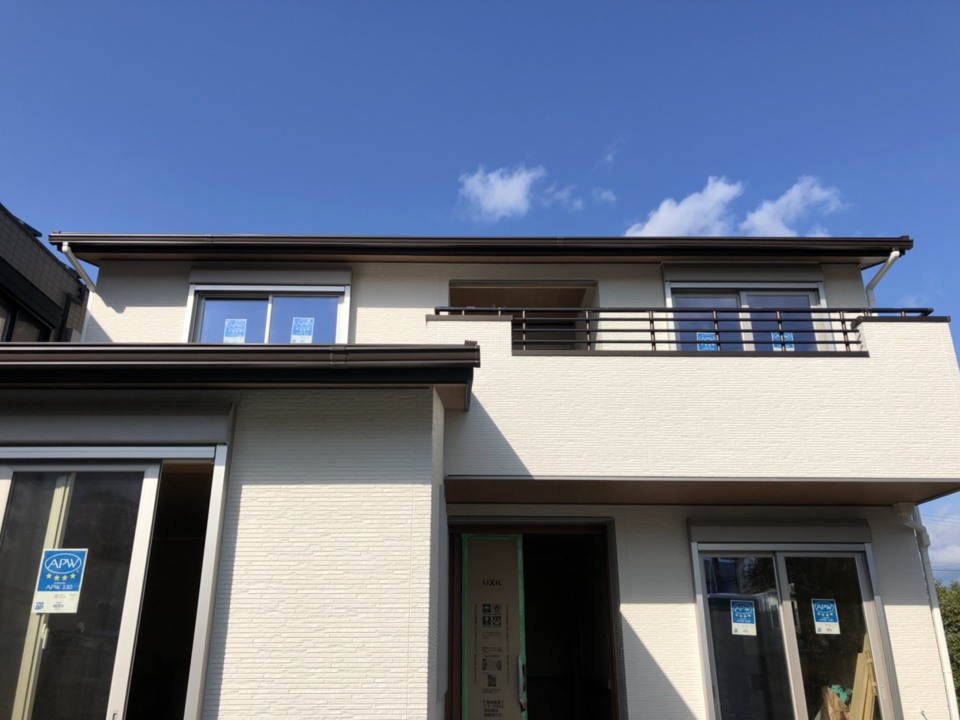

足場が外れました。
素敵な外観があらわになりましたね♪
- 38. 2019年03月14日
-
造作家具工事

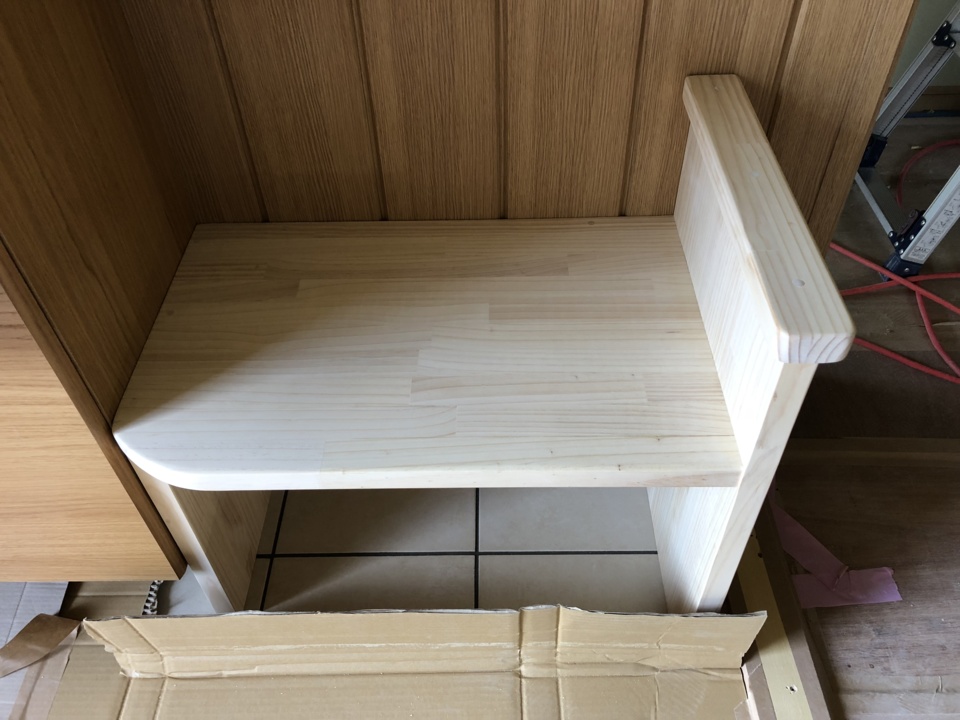

玄関に手すり付きのベンチが完成しました。
- 39. 2019年03月14日
-
パテ処理

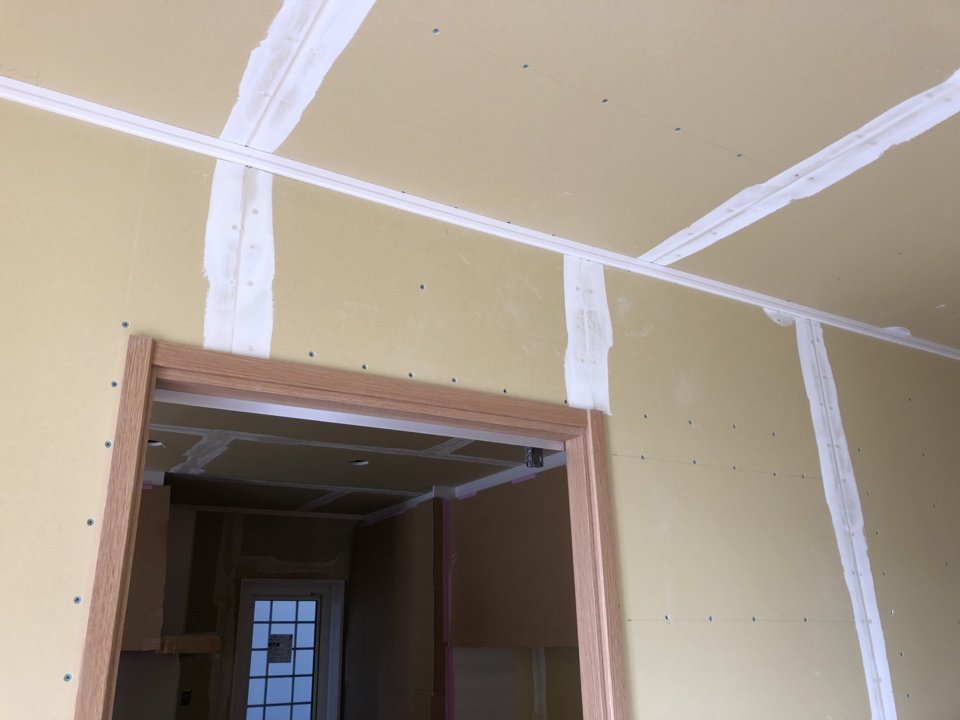

クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。
- 40. 2019年03月22日
-

クロス貼り完了
壁・天井のクロスが貼り終わりました。
クロスを貼ると明るくなります。
- 41. 2019年03月28日
-
照明器具取付

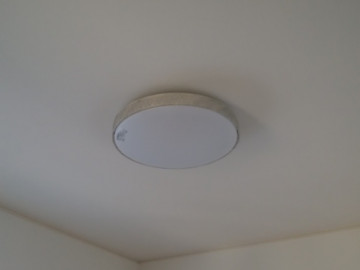

照明器具の取付けが完了しました。
寝室のシーリングライトです。
- 42. 2019年04月01日
-

門柱設置工事
門柱を2ケ所設置しています。
この後下塗り仕上げ塗りを施していきます。
- 43. 2019年04月03日
-
断熱内窓設置

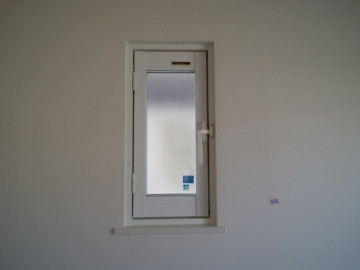

防音室に内窓を設置しました。
- 44. 2019年04月17日
-

外構工事
スロープのタイルを張っています。
駐車場スペース、寝室テラスの使い勝手など多くの絡みがある中、それでも1/8勾配以下になるように納めました。
表面は当然粗面としています。
- 45. 2019年04月23日
-

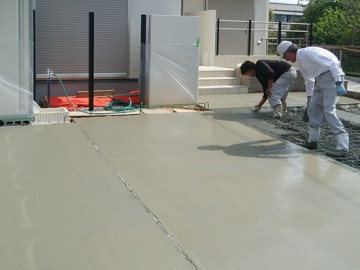

駐車場土間コンクリート打ち
駐車場のコンクリート打設を行っています。
- 46. 2019年04月26日
-

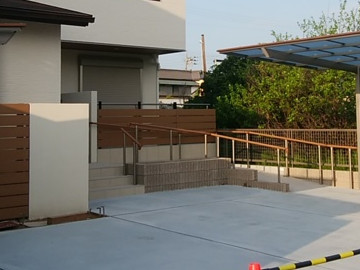

外構工事
あと少しで外構完成です。
