完工事例

  • タイプ別にみる
  • すべて

ご夫婦でゆったりと趣味を楽しむコンパクトな住まい♪

愛知県豊橋市 注文住宅

物件データ

床面積 25.55坪
ご家族構成 2人
  • 建築中レポート

1.2017年11月29日
U様邸
完成予定パース
2.2017年12月01日
U様邸
地鎮祭
U様邸の地鎮祭を執り行いました。
土地の神様を祀り、工事の安全を祈願しました。
3.2017年12月07日
U様邸

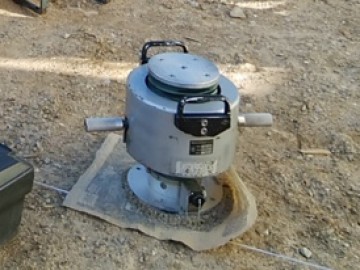

地盤調査 表面波探査法
地盤調査が行われました。
地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。
調査結果を元に、改良工事の可否、最適な基礎仕様を判断します。
もちろん数値だけでなく、立地条件、周辺環境、土質なども踏まえ、多方面から調査を行います。
この後各調査データを総合的に解析します。
4.2017年12月14日
U様邸

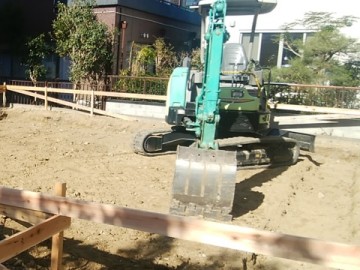

基礎工事(根切り)
コンクリート基礎を施設するために土を掘っています。
5.2017年12月19日
U様邸

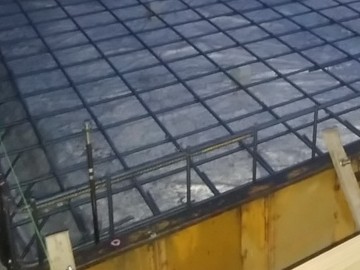

基礎配筋工事中
基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。
6.2017年12月27日
U様邸

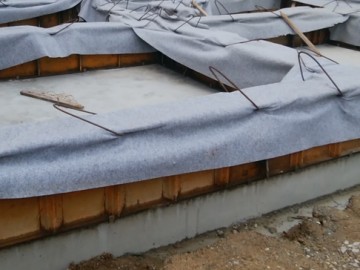

コンクリート打設 養生中
立上り部分のコンクリートを打設しました。
養生をしています。
7.2018年01月06日
U様邸
基礎工事完了
型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
建物のスケール感も分かりやすくなってきました。
8.2018年01月09日
U様邸

土台据付
大工さんが土台据付をしています。
土台下には基礎パッキンを並べ全周で床下の換気をし付随的に『シロアリ』の被害も防止していきます。
9.2018年01月12日
U様邸

建て方工事中①
建て方工事に入りました!
U様邸は、敷地の状況からレッカー車を使用せず職人さんの手で壁を起こす方法で工事が進められています。
足元でパネルを組み立てる→壁を起こす→しっかり固定する が繰り返されています。
10.2018年01月15日
U様邸

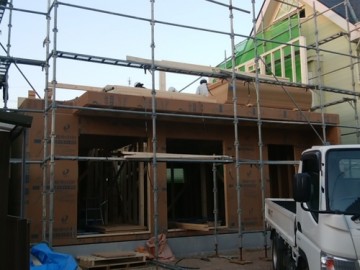

建て方工事中②

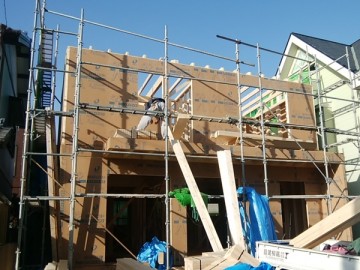

1階の壁、2階床が終わり2階の壁を起こし始めました。
11.2018年01月18日
U様邸
建て方工事中③
2階天井を組んでいます。
12.2018年01月18日
U様邸
建て方工事中④

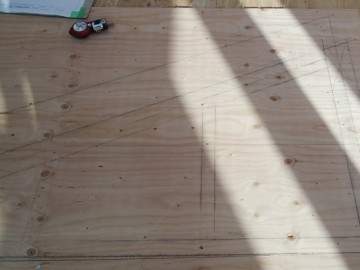

原寸図を描いて小屋組みをしています。
13.2018年01月20日
U様邸
建て方工事中④
小屋組みが終わり野地板を張っています。

14.2018年01月22日
U様邸

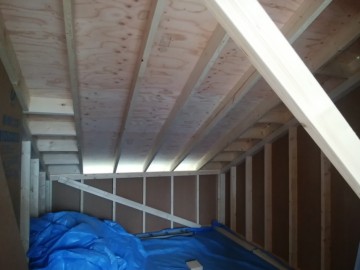

建て方工事中⑤
建て方工事、残すはあと少し。
金物を取り付けていきます。
15.2018年01月26日
U様邸

屋根板金工事
屋根を葺いています。
ガルバリウム鋼板の立平葺きです。
16.2018年01月27日
U様邸
バルコニーFRP防水完了
バルコニーの防水工事(FRPという繊維強化プラスチック)もきれいに仕上がりました。
17.2018年01月29日
U様邸

コンセント打合せ
コンセントの打合せをしました。
後から増やす事が難しいものです。
家具家電のレイアウトや生活スタイルなどイメージをしながらの打合せとなります。
18.2018年02月01日
U様邸

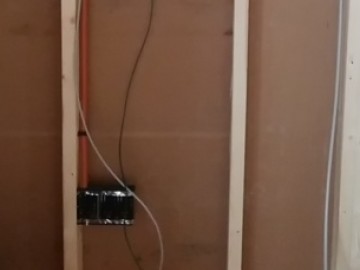

電気工事
打合せで決定したコンセント、スイッチ、照明器具に配線を施していきます。
19.2018年02月02日
U様邸

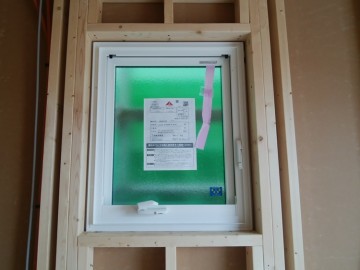

樹脂サッシ取付け
サッシの取付けが行われました。
太陽住宅の標準は樹脂サッシです。
窓の性能は家の性能に大きく関わってきます。
20.2018年02月07日
U様邸

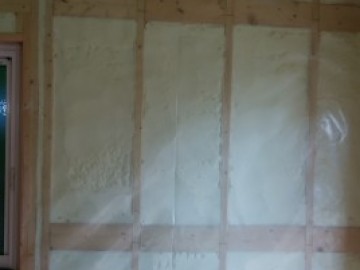

現場吹付け断熱工事完了、ベーパーバリア施工
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。
ベーパーバリア=住宅用ポリエチレン製防湿気密フィルムが室内側に施工していきます。
気密性と防湿性を更に高めるためです。ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。
21.2018年02月08日
U様邸
透湿防水シート張り完了、外部胴縁施工
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
胴縁という外壁材を張っていくその下地を付けています。

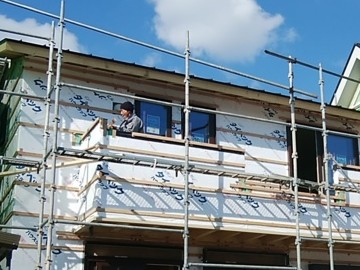

22.2018年02月15日
U様邸

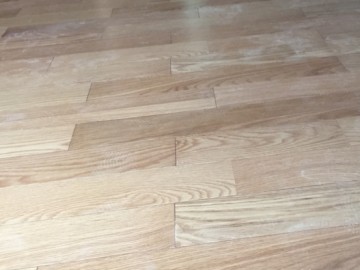

床張り工事
床張りが工事が始まりました。
傷が付かないようにすぐに養生をしてしまうので最後の最後まで楽しみにお待ち下さい!
23.2018年02月16日
U様邸

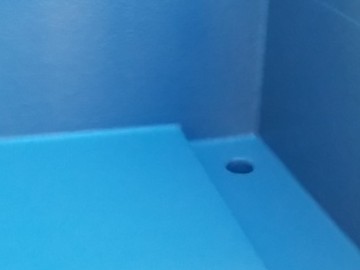

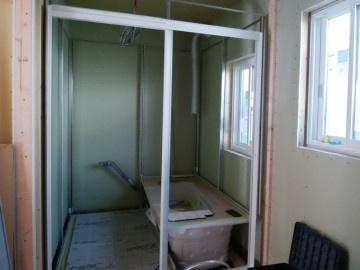

ユニットバス据付工事中
ユニットバスの据付を2人掛かりでしています。
24.2018年02月17日
U様邸

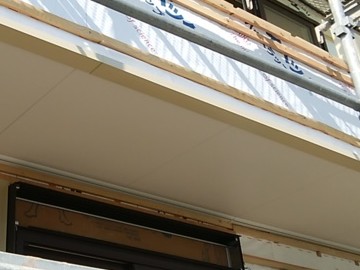

軒天張り完了
ベージュの軒天井が張られました。
25.2018年02月19日
U様邸

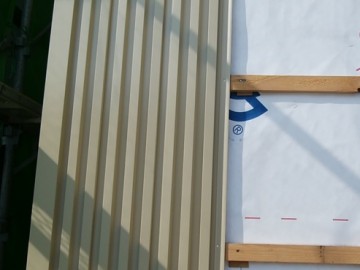

外壁工事
外壁板金工事が始まりました。
お選びいただいたのは艶ありのライトベージュです。
26.2018年02月20日
U様邸
窓台取付け開始
造作材の取付けを開始しました。
U様邸は明るいカラーで統一されています。
27.2018年02月23日
U様邸

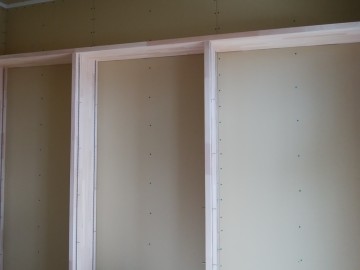

建具枠取付け
建具枠の取付けをしています。
28.2018年02月24日

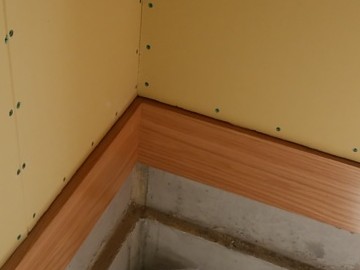

U様邸

カウンター取付け

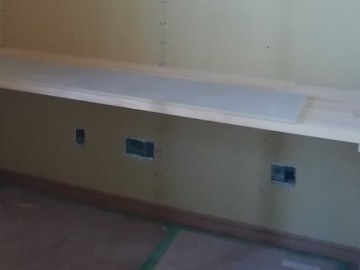

大工さんがカウンターや本棚を取付け始めました。
29.2018年02月27日
U様邸
付框取付け
本日大工さんが玄関付框といわれる部材を取り付けています。
30.2018年02月27日

U様邸
外壁工事
外壁のガルバリウム鋼板もだいぶ張れてきました。
31.2018年03月01日
U様邸

階段取付け
階段が取付けられました。
今までは2階まで梯子を上がっていましたが、
階段から安全に上がれるようになりますね。
32.2018年03月02日
U様邸

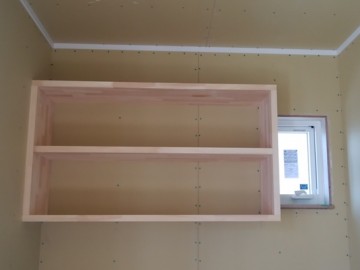

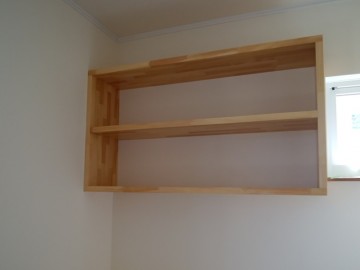

本棚取付け
造作家具の本棚が設置されました。
33.2018年03月06日
U様邸

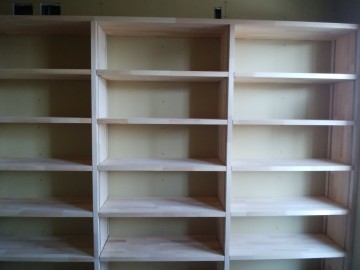

本棚取付け
壁一面の本棚も取付けられました。
大工さんもあと少しで終了です。
34.2018年03月12日
U様邸
大工工事完了
大工工事完了です。
仕上げ工事へと入っていきます。
35.2018年03月12日
U様邸
電気工事穴あけ開始
電気屋さんが照明器具、コンセント・スイッチ等の穴あけを開始しました。
完了するとクロス工事に入ります。
36.2018年03月15日
U様邸

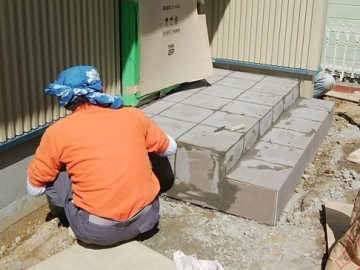

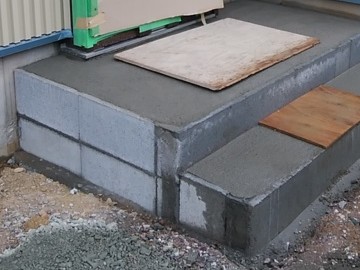

玄関ポーチ施工
ポーチ部分をコンクリートブロックで形作りモルタルを敷均し、タイルがキレイに貼れるように下地を調整しているところです。
この後、300角タイルを1枚1枚丁寧に貼り、その後目地詰めをして作業完了です。
37.2018年03月17日
U様邸

パテ処理中
クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。
38.2018年03月19日
U様邸
キッチン据付完了
キッチンを据え付けています。
仕上げ工事も順調に進んでおります。
39.2018年03月22日
U様邸

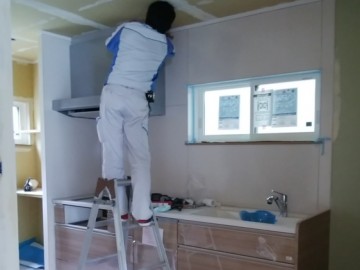

クロス張り
お打合せで決めた壁紙を張っていきます。
40.2018年03月23日
U様邸
タイル工事
玄関ポーチのタイルを貼っています。
41.2018年03月27日
U様邸

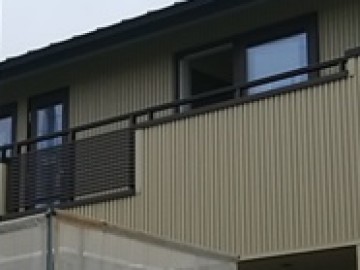

バルコニー笠木取付け
バルコニーの手摺が取り付けられました。
細横格子で通風も期待できます。
42.2018年04月02日
U様邸

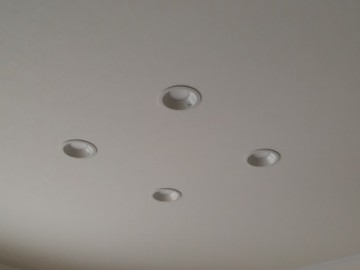

照明器具設置完了
照明器具が設置されました。
43.2018年04月02日
U様邸

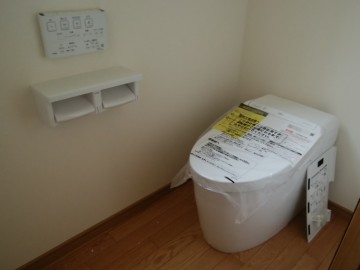

衛生設備取付け工事
衛生器具の据付も始まりました。
44.2018年04月07日
U様邸

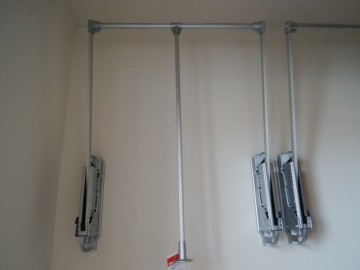

金物取付

リフトハンガーと呼ばれる金物を取付けしました。
掛けた洋服を上げて下部にスペースが取れクローゼット内を有効に活用します。
45.2018年04月13日
U様邸

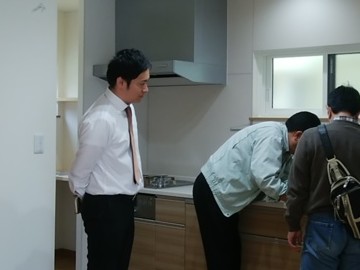

機器説明
引渡しに先立ちまして設備関係の説明をしました。
取扱説明書だけファイルいっぱいです。
46.2018年04月13日
U様邸

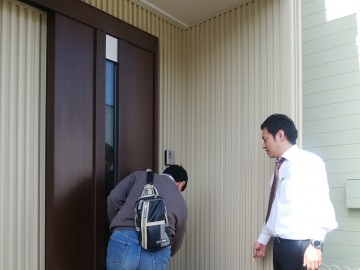

お引渡し
本日、お引渡しをいたしました。
8ヶ月にわたりお家づくりのお手伝いをさせていただきました。
そして本日からまた永いお付き合いがスタートです!
